As informações a seguir contextualizam as questões 46 e 47. Leia-as atentamente.

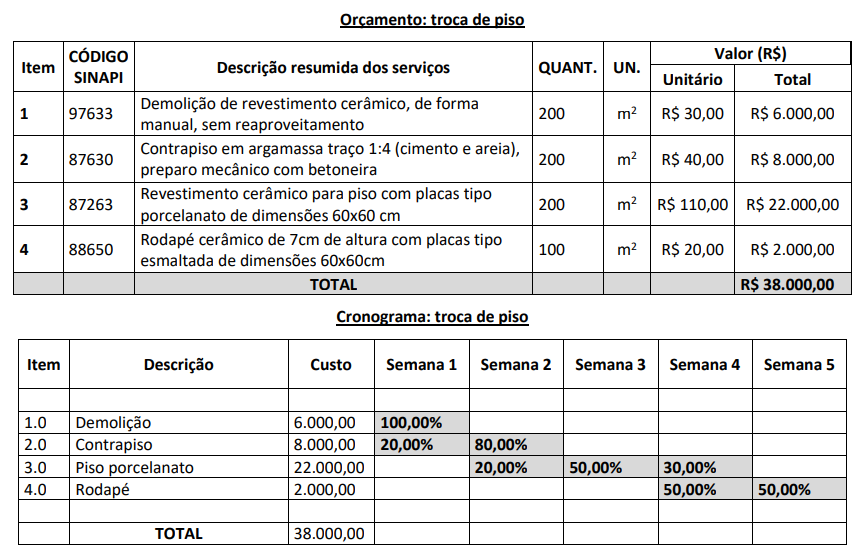

Um engenheiro está como responsável técnico pela reforma de uma escola; sabe-se que os próximos serviços a serem executados são a demolição de um piso cerâmico antigo com diversas avarias, a construção de um contrapiso e a aplicação de um revestimento em porcelanato. Dessa forma, observe a planilha orçamentária e o cronograma físico detalhado em semanas desses serviços:

Considerando a planilha orçamentária e o cronograma físico, ao final da ____________ semana, o desembolso para a execução desses serviços ficará, aproximadamente, __________.” Assinale a alternativa que completa correta e sequencialmente a afirmativa anterior.
primeira / R$ 8.200,00
segunda / R$ 18.400,00
terceira / R$ 28.600,00
quarta / R$ 35.000,00
