Indique a opção que representa o lucro alcançado com a comercialização de um determinado empreendimento, cujas condições são apresentadas abaixo: • Preço de venda: R$ 375.000,00. • Custo: R$ 250.000,00. • Impostos: 11%:
8,5%.
12,30%.
19,60%.
20,50%.
22,30%.

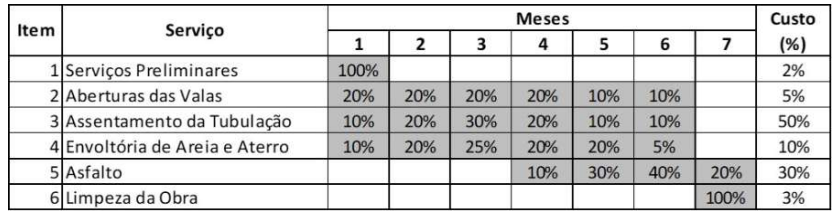

Considere o cronograma de execução abaixo referente a execução de uma adutora de 250 mm de diâmetro nominal que abastecerá um reservatório recém construído. Sabe-se que o custo total da obra foi de R$ 1.000.000,00, nesse contexto, analise as proposições abaixo:

I.O desembolso financeiro acumulado no término do 2º mês de obra foi de R$ 810.000,00.
II.O desembolso financeiro acumulado no término do 5º mês de obra foi de R$ 730.000,00.
III.O desembolso financeiro acumulado no término do 6º mês de obra foi de R$ 910.000,00.
Após sua análise assinale a alternativa correta:
Apenas a proposição II está correta.
As proposições I e II estão corretas.
Apenas a proposição I está correta.
As proposições I e II estão incorretas.
Apenas a proposição III está correta.
Para orçar a aplicação do metro quadrado de piso cerâmico em uma obra, são necessários os seguintes insumos: 0,40 h de ladrilhista (R$ 15,00/h), 0,50 h de servente (R$ 12,00/h), 5 kg de argamassa pré-fabricada (R$ 3,00/kg), 0,50 kg de argamassa pré-fabricada para rejuntamento (R$ 4,00/kg), 1,10 m2 de piso cerâmico (R$ 60,00/m2). Se o percentual de encargos sociais e trabalhistas é igual a 125% e o BDI praticado pela construtora é igual a 30%, o preço do metro quadrado desse serviço é:
R$ 124,00.
R$ 128,00.
R$ 132,00.
R$ 143,00.
R$ 168,00.
Assinale a alternativa que contém um dos componentes do BDI do orçamento de uma obra.
Mobilização e desmobilização.
Administração local.
Taxa de tributos federais.
Encargos sociais sobre a mão-de-obra.
Custos relacionados aos equipamentos de proteção individual (EPI).
Calcular a quantidade de cimento para a execução de uma estrutura de concreto de 30 m3 e um traço de 1:2,30:1:2,50 (cimento, areia, brita1 e brita 2), sendo a relação água /
Massa Específica dos Materiais Empregados
Material | Cimento | Areias | Brita 1 | Brita 2 |
Massa específica (ρ) ((kg/dm3 ) | 3,14 | 2,63 | 2,78 | 2,75 |
205 sacos
600 sacos
303 sacos
185 sacos
Para formar o custo das motoniveladoras de um orçamento que seguirá as premissas da metodologia SICRO, foram levantados os seguintes dados:
Sabendo-se ainda que, para esse equipamento, foram calculadas as parcelas de custo horário de oportunidade de capital (R$ 20,00), de manutenção (R$ 70,00), de operação (R$ 85,00) e de mão de obra de operação (R$ 35,00), o custo horário improdutivo será de:
R$ 70,00;
R$ 105,00;
R$ 140,00;
R$ 175,00;
R$ 260,00.
Para um determinado traço de concreto (15Mpa), a imagem abaixo representa uma tabela de composição de custos unitários onde o fator representa as perdas (LST). Sabendo que os valores são todos em Reais (R$), calcular o valor total do orçamento:
INSUMO | Qtde. | Unidade | Preço Unitário | Fator | Parcial |
AREIA | 0,50 | m³ | 10,00 | 1,50 | |
CIMENTO | 250 | Kg | 1,00 | 1,10 | |
BRITA | 1,00 | M³ | 20,00 | 1,10 | |
TOTAL | ? |
Assinale a alternativa correta.
275,50
304,50
309,50
225,25
320,50
Apresenta-se a seguir trecho de uma tabela de preços unitários para execução de serviços de terraplenagem.
TABELA DE PREÇOS | BDI= 26,15% | |||
Código | Descrição | Unid. | Preço | |
Unitário (R$) | ||||
S/BDI | C/BDI | |||
01.000.01 | Desmatamento destocamento e limpeza | m2 | 0,28 | 0,35 |
01.000.02 | Desmatamento manual, inclusive queima e limpeza | m2 | 3,63 | 4,58 |
01.000.05 | Desmatamento e destoc. de árvores diâmetro > 30cm | ud | 34,87 | 43,99 |
01.000.06 | Desmatamento manual de árvores diâmetro < 30cm | ud | 8,87 | 11,19 |
01.000.07 | Roçada mecanizada | ha | 384,17 | 484,63 |
01.100.00 | Regularização do sub-leito | m2 | 1,14 | 1,44 |
01.100.02 | Escav. e transp. mat. 1A Cat. c / transporte de 0-200m | m3 | 4,11 | 5,18 |
01.100.03 | Escav. e transp. mat. 1A Cat. c / transporte de 201-400m | m3 | 5,62 | 7,09 |
01.101.01 | Escav. e carga mat. 2A Cat. c / transporte de 0-200m | m3 | 7,75 | 9,78 |
01.101.02 | Escav. e carga mat. 2A Cat. c / transporte de 0-200m (CB) | m3 | 10,55 | 13,31 |
01.102.01 | Escav. e carga mat. 3A Cat. c / transporte de 0-200m (CB) | m3 | 25,08 | 31,64 |
01.999.04 | Transporte de solo / areia em caminhão basculante | t.km | 0,83 | 1,05 |
01.999.05 | Transporte comercial em caminhão basculante | t.km | 0,39 | 0,49 |
01.999.06 | Material adicional (solo) para terraplanagem | m3 | 4,56 | 5,75 |
01.999.07 | Dreno vertical de areia (d=0,40) Excl. Transp. Areia | m | 155,8 | 196,55 |
O serviço a ser executado envolve as seguintes tarefas:
1. Desmatamento, destocamento e limpeza de uma área retangular de comprimento 100m e largura 30m, na qual encontram-se 10 árvores com diâmetro de 15cm.
2. Escavação de solo de 1ª categoria com 50cm de profundidade, densidade de 2,0t/m3, que será deixado inicialmente em uma área lateral situada a 100m de distância.
3. Transporte posterior do material escavado em caminhão basculante até um bota-fora que se situa a 5km de distância.
O preço total a ser pago para a realização desses serviços, sem considerar o BDI, vale
R$ 16.461,20.
R$ 19.543,70.
R$ 22.119,40.
R$ 24.681,90.
R$ 25.708,70.
Leia, atentamente, a composição de custos a seguir:
MACROCLASSE, CLASSE, GRUPO | CÓDIGOS | DESCRIÇÃO | UNIDADE | COEFICIENTE |
03.ASTU.AGUA.021/01 | 37141 | ASSENTAMENTO DE TUBO DE FERRO FUNDIDO PARA REDE DE ÁGUA, DN 80 MM, JUNTA ELÁSTICA, INSTALADO EM LOCAL COM NÍVEL ALTO DE INTERFERÊNCIAS (NÃO INCLUI FORNECIMENTO). AF_11/2017 | M | |
COMPOSICAO | 5678 | RETROESCAVADEIRA SOBRE RODAS COM CARREGADEIRA, TRAÇÃO 4X4, POTÊNCIA LÍQ. 88 HP, CAÇAMBA CARREG. CAP. MÍN. 1 M3, CAÇAMBA RETRO CAP. 0,26 M3, PESO OPERACIONAL MÍN. 6.674 KG, PROFUNDIDADE ESCAVAÇÃO MÁX. 4,37 M - CHP DIURNO. AF_06/2014 | CHP | 0,0099 |
COMPOSICAO | 5679 | RETROESCAVADEIRA SOBRE RODAS COM CARREGADEIRA, TRAÇÃO 4X4, POTÊNCIA LÍQ. 88 HP, CAÇAMBA CARREG. CAP. MÍN. 1 M3, CAÇAMBA RETRO CAP. 0,26 M3, PESO OPERACIONAL MÍN. 6.674 KG, PROFUNDIDADE ESCAVAÇÃO MÁX. 4,37 M - CHI DIURNO. AF_06/2014 | CHI | 0,0477 |
INSUMO | 20078 | PASTA LUBRIFICANTE PARA TUBOS E CONEXOES COM JUNTA ELASTICA, EMBALAGEM DE *400* GR (USO EM PVC, ACO, POLIETILENO E OUTROS) | UNIDADE | 0,0046 |
COMPOSICAO | 88246 | ASSENTADOR DE TUBOS COM ENCARGOS COMPLEMENTARES | H | 0,0905 |
COMPOSICAO | 88316 | SERVENTE COM ENCARGOS COMPLEMENTARES | H | 0,0905 |
Esta é a composição de preço SINAPI sobre o trabalho de assentamento de tubos de ferro designados. Em relação à leitura da tabela, temos as seguintes afirmações:
I- O coeficiente da composição é atualizado periodicamente pelo Instituto Brasileiro de Geografia e Estatística (IBGE) e é utilizado para ajustar os valores de materiais e mão de obra incluídos na composição de custos.
II- O coeficiente é um fator de multiplicação do preço da hora de mercado do insumo, e é atualizado por estado ou região pela própria Caixa Econômica Federal.
III - O coeficiente é o imposto sobre a hora de máquinas que deve ser posto no BDI do orçamento.
Assinale a alternativa correta.
Apenas a afirmativa l está correta.
As afirmativas I e II estão corretas, e a III está incorreta.
Apenas a afirmativa II está correta.
Apenas a afirmativa III está correta.
Nenhuma das afirmativas está correta.
O preço de venda (PV), em reais, é obtido a partir da aplicação da taxa de BDI, em percentual, sobre o custo direto (CD) da obra ou do serviço, em reais, e pode ser representado pela equação PV = CD x (1 – BDI).
Certo
Errado
Ao executar um orçamento de obras de concreto armado, um engenheiro usou a composição unitária apresentada na Tabela 2 para o serviço de armação de sapata, utilizando aço CA-60 de 5 mm.
Tabela 2
Insumo | Und. | Qtd. | C. Unit. | C. Total |
Espaçador circular com entrada lateral em plástico | und | 2 | R$ 0,30 | R$ 0,60 |
Arame recozido 16 bwg, d = 1,65mm | kg | 0,02 | R$ 20,00 | R$ 0,40 |
Ajudante de armador (com encargos sociais) | h | 0,1 | R$ 17,60 | R$ 1,76 |
Armador (com encargos sociais) | h | 0,2 | R$ 12,40 | R$ 2,48 |
Aço CA-60,diâmetro de 5 mm | kg | 1,05 | R$ 7,00 | R$ 7,35 |
Total | R$ 12,59 | |||
Considerando a composição apresentada e que são necessários 100 kg de aço 5 mm para o referido serviço de armação de sapata, analise as seguintes afirmativas.
I. A equipe de armação possui a proporção de 1 armador para 1 servente.
II. São necessários 105 kg de aço 5 mm para a execução do serviço.
III. Para a execução do serviço em 20 horas trabalhadas, são necessários 02 armadores e 01 ajudante.
IV. O custo total do serviço de armação é de R$1.259,00.
Está(ão) correta(s)
I, apenas.
II e IV, apenas.
II, III e IV, apenas.
I, II, III e IV.
II, apenas.
A figura a seguir mostra o cronograma físico-financeiro de uma obra de engenharia, cuja duração total é de 10 meses; os valores estão expressos em R$.
Descrição | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 |
Serv. Preliminares | 60.000 | |||||||||
Demolições | 12.000 | 15.000 | 10.000 | |||||||
Terraplenagem | 20.000 | 30.000 | 30.000 | 30.000 | 15.000 | |||||
Drenagem | 100.000 | 200.000 | 300.000 | 200.000 | 100.000 | 50.000 | ||||
Pavimentação | 150.000 | 200.000 | 200.000 | 150.000 | 150.000 | |||||
Urbanização | 100.00 | 100.000 | 150.000 | 150.000 | 120.00 | 60.000 | ||||
Sinalização | 60.000 | 80.000 | ||||||||
Limpeza Geral | 20.000 | 20.000 |
A atividade que possui a maior relação custo total/tempo de execução é a
terraplenagem.
drenagem.
pavimentação.
urbanização.
sinalização.
Durante o planejamento de uma obra, no levantamento de materiais, para construir uma parede de 125m² e 19cm de espessura, utilizando blocos de 9x19x19cm, sem considerar o volume de argamassa, assinale a alternativa que apresenta qual será a quantidade aproximada de blocos para a construção dessa parede.
4,5 milheiros
7,5 milheiros
9 milheiros
6,5 milheiros
Se uma determinada obra teve como preço de venda a quantia de R$ 500.000,00 e o BDI utilizado foi de 25%, qual foi o custo direto dela?
R$ 300.000,00.
R$ 375.000,00.
R$ 400.000,00.
R$ 525.000,00.
R$ 666.000,00.
Um orçamento pode ser definido como a determinação dos gastos necessários para a realização de um projeto, de acordo com um plano de execução previamente estabelecido, gastos esses traduzidos em termos quantitativos. Acerca dos custos diretos e indiretos, analise as afirmações abaixo.
I. São considerados custos diretos variáveis a mão de obra e encargos sociais dos operários envolvidos diretamente na execução do projeto.
II. Os custos indiretos fixos englobam os materiais consumidos na manutenção do projeto, mas que não podem, ou não é conveniente, ser apropriados como custos diretos.
III. A depreciação do equipamento de construção utilizado no projeto é um custo indireto variável, uma vez que é um gasto de difícil alocação a uma determinada atividade ou serviço, sendo, por isso, diluído ao longo do projeto todo.
Está (ão) INCORRETA(S) apenas:
I
II
III
I e II
II e III
Para a atividade de alvenaria de blocos cerâmicos, com quantitativo de 180 m2 e índices de pedreiro e servente, respectivamente, de 0,8 h/m2 e 1,6 h/m2, a duração do serviço, pressupondo dia de 8 horas e considerando três pedreiros e seis serventes será igual a
5 dias.
4 dias.
3 dias.
6 dias.
7 dias.
Para a execução das paredes de alvenaria de uma edificação com 14 cm de espessura e 120 m² de área, serão comprados tijolos cerâmicos de 14 x 19 x 29 cm. Assinale a alternativa que indica a quantidade necessária de tijolos cerâmicos, desprezando-se o volume de argamassa.
2,5 milheiros.
4,5 milheiros.
6,5 milheiros.
7,5 milheiros.
8,5 milheiros.
Assinale a opção que contém apenas itens de custo que devem ser considerados no BDI.
Administração central, mão de obra e lucro.
Seguros, matéria prima e mão de obra.
Mão de obra, lucro e matéria prima.
Matéria prima, administração central e seguros.
Lucro, seguros e administração central.
Com relação ao SINAPI - Sistema Nacional de Pesquisa de Custos e Índices da Construção Civil, analise os itens a seguir.
I. Nas composições unitárias de serviço, deve ser levada em consideração a parcela referente à ociosidade do trabalhador.
II. O preço é coletado para os insumos representativos, sendo os preços dos demais insumos obtidos por coeficientes de representatividade
III. Os preços dos insumos são coletados somente nas capitais
Está correto o que se afirma em
II, apenas.
III, apenas.
I e III, apenas.
II e III, apenas.
I, II e III.
Considere as seguintes informações acerca de um projeto:
-Custo real = R$ 240.000,00
-Variação de custo = R$ 12.000,00
-Valor planejado = R$ 260.000,00
Com base nas informações apresentadas é CORRETO afirmar que:
O projeto está com custo maior do que o previsto no orçamento.
O projeto está com o cronograma atrasado em relação ao previsto.
O projeto está com o cronograma em dia em relação ao previsto.
A variação de prazo do projeto é igual a R$ 20.000,00.
