Atendendo ao pleito de uma comunidade para construção de moradias sociais, foi desenvolvido um projeto de obra cujo orçamento foi dividido nas seguintes fases de construção:
F1: fundações
F2: estruturas
F3: paredes
F4: complementos
A representatividade financeira de cada fase, em percentual, foi:
F1 = 30%
F2 = 40%
F3 = 20%
F4 = 10%
Após a aprovação dos recursos, iniciou-se a obra. Ao final da execução das fundações, foi registrado que, nessa fase, o gasto excedeu em R$ 600.000,00 o valor orçado inicialmente, correspondendo esse gasto a mais a 10% do custo orçado para F1.
Com base nessas informações, conclui-se que o valor total originalmente orçado para a obra, em reais, foi
66.000.000,00
60.000.000,00
30.000.000,00
20.000.000,00
6.000.000,00
O projeto básico deve possibilitar a avaliação do custo da obra e a definição dos métodos e do prazo de execução.
Certo
Errado
O engenheiro orçamentista de uma construtora orçou os custos de uma obra e chegou aos seguintes valores: custos diretos: R$300.000,00; custos indiretos: R$120.000,00; administração central: R$50.000,00 e imprevistos e contingências: R$30.000,00. Considerando que os impostos incidentes são de 8%, assinale a alternativa que apresenta o preço de venda dessa obra para que a construtora obtenha 12% de lucro.
R$600.000,00
R$625.000,00
R$617.600,00
R$620.800,00
Suponha que, durante a construção de um prédio comercial, o engenheiro responsável precise apropriar os custos de serviços adequadamente para garantir o controle financeiro do projeto. Nesse cenário, se a instalação elétrica for contratada por R$ 100.000 e a pintura por R$ 50.000, então esse engenheiro deverá
registrar um custo combinado de R$ 150.000 sob custos gerais.
atribuir metade do custo de cada serviço ao custo total do projeto.
registrar os custos exatos sob as categorias específicas de instalação elétrica e pintura.
alocar todos os custos no capital de giro.
considerar os custos de instalação elétrica e pintura como custos indiretos.
Quanto aos custos e as despesas indiretas de um orçamento de obra, os sistemas de referência como o SICRO e o SINAPI oferecem alguns conceitos importantes.
Nesse contexto, é correto afirmar que:
o risco, por ser uma parcela da gestão orçamentária da obra, integra uma parcela do custo indireto;
ferramentas e EPI integram parcela da despesa indireta, devido à difícil mensuração das quantidades utilizadas;
os encargos sociais sobre a mão de obra são parcelas das despesas indiretas;
os custos de manutenção de canteiro, quando mensuráveis, devem constar da composição de custos para integrar os custos diretos;
a compensação financeira devida ao construtor pelo intervalo decorrido entre gasto, medição e recebimento pode compor parcela da despesa indireta.
O Acórdão 2622/2013 do Tribunal de Contas da União cita alguns métodos para o cálculo do rateio da administração central no contexto do orçamento de obras públicas, particularmente aquele em que a obra assume uma parcela proporcional ao seu custo direto (Silva, 2005). Considerando essa metodologia, uma construtora pretende calcular esse valor para uma de suas obras. Então, foram levantados os seguintes dados:
a) custos indiretos e despesas indiretas:
• na sede da construtora: 1 engenheiro civil sênior (R$ 30.000,00 / mês), 1 arquiteto pleno (R$ 25.000,00 / mês) e concessionárias de serviços (R$ 11.500,00 / mês);
• no canteiro da obra #1: 1 engenheiro civil júnior (R$ 10.000,00 / mês), 1 laboratorista (R$ 5.000,00 / mês) e concessionárias de serviços (R$ 3.000,00 / mês);
• no canteiro da obra #2: 1 engenheiro civil júnior (R$ 10.000,00 / mês) e concessionárias de serviços (2.000,00 / mês).
b) mobilização ou desmobilização (média): R$ 150.000,00;
c) montagem de canteiro (média): R$ 100.000,00;
d) estimativa do custo direto para execução das obras para os próximos 12 meses:
• obra #1: R$ 12.000.000,00;
• obra #2: 4.000.000,00.
Se o coeficiente de acréscimo for desconsiderado, a taxa de rateio da administração central calculada para a obra #1 está:
entre 4,50% e 5,00%;
entre 5,10% e 5,50%;
entre 5,60% e 6,00%;
entre 6,10% e 6,50%;
entre 6,60% e 7,00%.

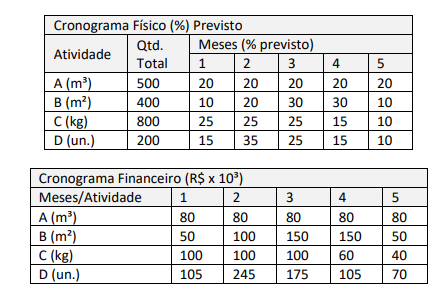

Durante a execução de um projeto de construção de um hospital, orçado em R$ 2.000.000,00 e com duração prevista de cinco meses, as atividades foram organizadas em quatro grupos. Os cronogramas físico e financeiro das atividades foram definidos conforme indicado nas tabelas abaixo:

O custo unitário por m² da atividade B ao final do projeto é:
R$ 1.000,00;
R$ 1.250,00;
R$ 1.500,00;
R$ 1.750,00;
R$ 2.000,00.
Na elaboração de um orçamento com a utilização do SICRO, os custos associados a mão de obra referentes a alimentação, transporte, ferramentas manuais, equipamentos de proteção individual e exames médicos admissionais, periódicos e demissionais são considerados
administração local.
salários.
encargos adicionais.
encargos sociais.
encargos complementares.
A viabilidade econômica de uma obra requer análise contínua, incluindo-se custos iniciais, custos operacionais futuros e possíveis receitas.
Certo
Errado
Se, pela execução de 1.000 m² de chapisco, o pedreiro e o servente receberem, por hora de trabalho, R$ 50 e R$ 20, respectivamente, então os custos com mão de obra para a execução total do serviço será de R$ 3.905.
Certo
Errado
Orçamentos analíticos proporcionam uma visão mais detalhada do projeto que orçamentos sintéticos.
Certo
Errado
Os estudos de viabilidade técnica, econômica e ambiental, que correspondem ao documento constitutivo da primeira etapa do planejamento para a contratação de uma obra, contemplam os subsídios necessários à elaboração do orçamento preliminar e do anteprojeto de engenharia.
Certo
Errado
Numa obra de pavimentação, o controle das obras foi organizado de forma que as atividades a serem realizadas a cada mês e respectivos orçamentos totais estejam assim apresentados abaixo:
Item/Atividade | Mês | Orçamento (R$) | |||||
1º | 2º | 3º | 4º | 5º | 6º | ||
1. Serviços iniciais | 100% | 50.000,00 | |||||
2. Movim. de terra | 10% | 50% | 30% | 10% | 350.000,00 | ||
3. Paviment. | 20% | 30% | 30% | 20% | 650.000,00 | ||
4. Meio fio | 10% | 30% | 30% | 20% | 10% | 80.000,00 | |
5. Sinalização | 10% | 50% | 40% | 70.000,00 | |||
6. Serviços finais | 100% | 70.000,00 | |||||
Total | 1.270.000,00 | ||||||
Considerando as informações acima, é correto afirmar:
As atividades de pavimentação e meio fio tem mesma duração.
A sinalização tem previsão de início um mês após o início da execução da pavimentação.
No terceiro mês, as atividades utilizarão aproximadamente 26% do orçamento total.
No segundo mês após o início da obra a atividade denominada “movimento de terra” terá utilizado 60% do orçamento total da obra.
No terceiro mês de atividades o controle demonstra que terá sido utilizado 90% do orçamento da obra.
Para executar os revestimentos interno e externo das alvenarias de uma residência com emboço desempenado, foram considerados: R$ 20.000,00 de custos diretos, R$ 480,00 de custos indiretos e a incidência de 9% de impostos. Se o lucro sobre o faturamento desse serviço é 11%, então, o BDI da construtora é
36%
39%
32%
25%
28%
Assinale a alternativa incorreta referente ao regramento estabelecido para as licitações de obras e serviços de engenharia e arquitetura.
No caso de obras e serviços de engenharia, serão consideradas inexequíveis as propostas cujos valores forem inferiores a 60% (sessenta por cento) do valor orçado pela Administração.
Sempre que adequada ao objeto da licitação, será preferencialmente adotada a Modelagem da Informação da Construção (Building Information Modelling - BIM) ou tecnologias e processos integrados similares ou mais avançados que venham a substituí-la.
É admitido o regime de empreitada por preço unitário na execução indireta de obras e serviços de engenharia.
As licitações de obras e serviços de engenharia devem respeitar as normas relativas a acessibilidade para pessoas com deficiência ou com mobilidade reduzida.
Nas licitações de obras ou serviços de engenharia, após o julgamento, o licitante vencedor deverá reelaborar e apresentar à Administração, por meio eletrônico, as planilhas com indicação dos quantitativos e dos custos unitários, bem como com detalhamento das Bonificações e Despesas Indiretas (BDI) e dos Encargos Sociais (ES), com os respectivos valores adequados ao valor final da proposta vencedora.

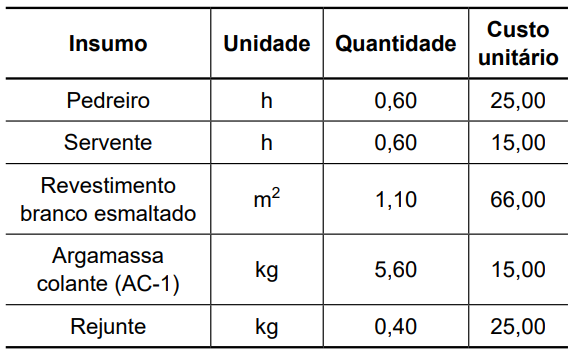

Considere a composição de custos unitários a seguir, para orçar o metro quadrado de revestimento branco esmaltado 20 x 20 cm assentado com argamassa colante (AC-1):

Considerando o percentual de encargos sociais e trabalhistas de 125% e o BDI de 25% praticado pela empreiteira, o preço do metro quadrado desse serviço é
R$ 475,50.
R$ 325,50.
R$ 275,75.
R$ 175,00.
No projeto de um sobrado, foi necessário um investimento de R$ 300.000,00 de custos diretos (mão de obra/insumos) e R$ 20.000,00 de custos indiretos. Com o ISS (imposto sobre serviço) e outros impostos, somam-se 10% e, a empreiteira almeja lucro de 10%. O preço de venda (R$) do sobrado será de:
R$ 640.000,00
R$ 440.000,00
R$ 380.000,00
R$ 387.200,00
R$ 400.000,00
Os custos de encargos relacionados aos empregados de uma obra podem ser divididos em encargos sociais e encargos complementares.
Assinale a opção que apresenta exemplo de encargo social.
Vale refeição.
Seguro de vida.
Auxílio alimentação.
Exames médicos obrigatórios.
Fundo de garantia por tempo de serviço.
Em obras com projetos padronizados que integrem ações do Novo Programa de Aceleração do Crescimento, não poderá ser utilizada a análise paramétrica do orçamento para aferição do valor do empreendimento.
Certo
Errado
Para o revestimento do metro quadrado de piso com pedra miracema amarela são necessários os seguintes insumos: 1,0 h de pedreiro (R$ 17,60/h), 1,2 h de servente (R$ 12,00/h), 0,03 m3 de areia (R$ 180,00/m3), 10 kg de cimento (R$ 0,80/kg), 5 kg de argamassa industrializada de assentamento (R$ 2,00/kg), 1,1 m2 de pedra miracema amarela (R$ 66,00/m2).
Considerando o percentual de encargos sociais e trabalhistas de 125% e, se o BDI da construtora é 25%, o preço do metro quadrado desse serviço é
R$ 288,00.
R$ 248,00.
R$ 160,00.
R$ 128,00.
R$ 210,00.
