Questões de Concurso sobre Planejamento de Projetos e Obras: Programação e Controle

Disciplina
Assunto 1
Banca
Instituição
Cargo
Ano
Carreira
Área de formação
Escolaridade
Dificuldade

Comentários:
Professores
Alunos
Meus Comentários
Vídeo

Minhas questões:
Resolvidas
Não resolvidas
Certas
Erradas

Tipo de questão:
Certo e errado
Múltipla escolha
Incluir questões:
Anuladas
Desatualizadas

Questões:
Todas as questões

Filtro simplificado

Questões
Todas as questões

4.950 questões encontradas
Questões por página
20
Mais recentes

Ao utilizar o comando MIRROR, o objetivo principal é:

A

Rotacionar objetos em torno de um ponto.

B

Criar uma cópia simétrica de um objeto em relação a um eixo definido.

C

Redimensionar objetos mantendo a proporção.

D

Alterar o tipo de linha de um objeto.

Durante o planejamento de uma obra, um Engenheiro Civil utilizou o Diagrama de Gantt como ferramenta para organização e controle das atividades, visando acompanhar prazos, interdependências e execução das tarefas ao longo do tempo. A respeito do Diagrama de Gantt, analise as afirmativas a seguir:

I. O Diagrama de Gantt é utilizado para calcular o caminho crítico de um projeto, mostrando diretamente quais atividades determinam a duração total.

II. O Diagrama de Gantt utiliza barras horizontais em uma escala de tempo, sendo o comprimento dessas barras proporcional à duração das atividades.

III. No Diagrama de Gantt, a representação das atividades mantém-se inalterada ao longo da execução, não incorporando registros de progresso no próprio gráfico.

IV. No Diagrama de Gantt, a associação entre barras e vínculos de dependência permite inferir limitações operacionais e lógicas na sobreposição de atividades do cronograma.

Pode-se afirmar que:

A

Apenas I e II estão corretas.

B

Apenas I, II e III estão corretas.

C

Apenas Il e IV estão corretas.

D

Apenas II, III e IV estão corretas.

E

I, II, IIl e IV estão corretas.

Considerando as boas práticas de engenharia de custos, a forma mais adequada de se realizar a apropriação dos serviços executados é

A

utilizar apenas as medições de empreiteiros terceirizados para apropriar custos, sem necessidade de validação técnica ou conferência do engenheiro responsável.

B

lançar os custos incorridos conforme a efetiva execução física dos serviços, utilizando critérios de mensuração padronizados, como percentuais de avanço, e integrando dados de campo, orçamento e contabilidade.

C

centralizar todos os custos indiretos no centro de custo de administração da obra e rateá-los igualmente entre os serviços ao final do projeto.

D

realizar a apropriação apenas no encerramento de cada etapa do cronograma, de modo a reduzir o número de lançamentos contábeis e simplificar o controle financeiro.

E

efetuar a apropriação dos custos de forma proporcional ao orçamento previsto, independentemente da medição física dos serviços, garantindo alinhamento com o planejamento inicial.

O gerenciamento financeiro de obras exige do engenheiro a capacidade de acompanhar a evolução dos serviços contratados, controlar os desembolsos mensais do contratante e verificar a aderência entre o cronograma físico previsto e o avanço real da obra. O faturamento sob medição efetiva reflete o valor pago mensalmente em função do percentual executado de cada serviço no período, sendo ferramenta central no controle de fluxo de caixa de empreendimentos de construção civil.

Três serviços — P, Q e R — integram um contrato de obra com prazo total de execução de 5 meses. Os valores contratuais são, respectivamente: R$ 2.400.000,00, R$ 1.800.000,00 e R$ 3.000.000,00.

O cronograma físico previsto indica:

• Serviço P: executado nos quatro primeiros meses, com 20%, 35%, 30% e 15%, respectivamente;

• Serviço Q: executado do 2º ao 5º mês, com 30%, 40%, 20% e 10%, respectivamente;

• Serviço R: executado nos três meses centrais (2º, 3º e 4º), com 25%, 50% e 25%, respectivamente.

Considerando faturamento mensal sob medição efetiva, os desembolsos mensais do contratante ao longo dos cinco meses são, nesta ordem:

A

R$ 480 mil; R$ 2.130 mil; R$ 2.940 mil; R$ 1.470 mil; R$ 180 mil.

B

R$ 480 mil; R$ 1.980 mil; R$ 2.940 mil; R$ 1.620 mil; R$ 180 mil.

C

R$ 600 mil; R$ 2.130 mil; R$ 2.760 mil; R$ 1.470 mil; R$ 240 mil.

D

R$ 480 mil; R$ 2.250 mil; R$ 2.820 mil; R$ 1.350 mil; R$ 300 mil.

E

R$ 360 mil; R$ 2.130 mil; R$ 3.060 mil; R$ 1.470 mil; R$ 180 mil.

O cronograma físico-financeiro tem como objetivo principal:

A

determinar a taxa interna de retorno do empreendimento.

B

relacionar prazos de execução com desembolsos previstos.

C

estimar o custo por metro quadrado da obra.

D

servir como memorial descritivo do projeto arquitetônico.

E

substituir o orçamento analítico.

Em um diagrama de Gantt, uma atividade com atraso não crítico significa que:

A

esse tipo de atraso não oferece flexibilidade ao gerente de projeto.

B

sempre demandará replanejamento imediato.

C

está localizada no caminho crítico.

D

necessariamente prorrogará o prazo do projeto.

E

pode atrasar até o limite da folga, sem impactar o prazo final.

No planejamento e no controle de obras e serviços de engenharia, diferentes instrumentos são utilizados para organizar a execução das atividades e acompanhar a aplicação dos recursos financeiros ao longo do tempo. Entre esses instrumentos destaca-se o cronograma físico-financeiro, que permite integrar o planejamento da execução dos serviços com a previsão de gastos necessários para a realização do empreendimento.

Considerando o papel do cronograma físico-financeiro no planejamento e na gestão de obras, assinale a alternativa que apresenta corretamente sua principal finalidade.

A

Estabelecer exclusivamente o prazo final previsto para conclusão da obra, indicando apenas a data limite para término do empreendimento.

B

Apresentar somente o valor total estimado para execução da obra ou serviço de engenharia.

C

Determinar os índices de produtividade da mão de obra empregados na execução dos diferentes serviços da obra.

D

Relacionar o avanço físico das atividades previstas no cronograma da obra com a previsão de desembolso financeiro correspondente a cada etapa executiva, permitindo acompanhar a evolução dos serviços e o fluxo de recursos ao longo do período de execução do empreendimento.

Considere a rede de atividades de uma obra apresentada a seguir:

Com base na metodologia PERT/CPM, o caminho crítico e a duração total do projeto são, respectivamente, iguais a:

A

A→C→D→E; 14 dias

B

A→B→D→E; 15 dias

C

A→C→D→E; 16 dias

D

A→B→D→E; 17 dias

E

A→C→D→E; 18 dias

Para o cálculo de uma rede PERT/CPM, determinadas grandezas temporais não se limitam à indicação de datas de início ou término das atividades. Essas grandezas permitem avaliar o grau máximo de atraso admissível de uma atividade sem comprometer o prazo global do projeto, podendo ser determinadas por relações entre datas cedo e datas tarde, bem como por combinações indiretas de folgas associadas às atividades sucessoras. De acordo com a definição acima, o conceito corresponde a:

A

A margem temporal obtida entre a data mais cedo possível de início e a data mais tardia admissível de término, independentemente da duração da atividade.

B

O intervalo que pode ser consumido por uma atividade sem alterar o início mais cedo das atividades que dela dependem diretamente.

C

A diferença entre os instantes extremos associados a um evento da rede, refletindo apenas a flexibilidade estrutural do diagrama.

D

O valor residual resultante da subtração da duração da atividade de um intervalo temporal máximo admissível, equivalente a diferenças entre datas cedo e tarde associadas à própria atividade.

A respeito de prazos na gestão de projetos, julgue o item a seguir.

A técnica de PERT (program evaluation and review technique) utiliza uma média ponderada de três estimativas (otimista, pessimista e mais provável) para lidar com a incerteza em cronogramas.

C

Certo

E

Errado

Para o planejamento da construção de um galpão comercial, foi elaborado o cronograma Pert-CPM a seguir, composto por 13 atividades indicadas por letras, seguidas de suas durações, em semanas.

(Arquivo pessoal; imagem usada com autorização)

Conforme o cronograma, o prazo para a conclusão da reforma é

A

17 semanas.

B

12 semanas.

C

13 semanas.

D

15 semanas.

E

20 semanas.

Na execução de uma obra viária, a equipe de topografia marcou estacas ao longo do eixo projetado, espaçadas regularmente de 20 em 20 metros. A definição do espaçamento das estacas na demarcação de obra tem por finalidade:

A

Facilitar a visualização do traçado ou alinhamento a partir de um levantamento expedito.

B

Eliminar erros altimétricos automaticamente.

C

Substituir o levantamento de seções transversais para o controle do greide.

D

Evitar o uso de equipamentos topográficos de alta precisão.

E

Controlar a geometria dos alinhamentos da obra.

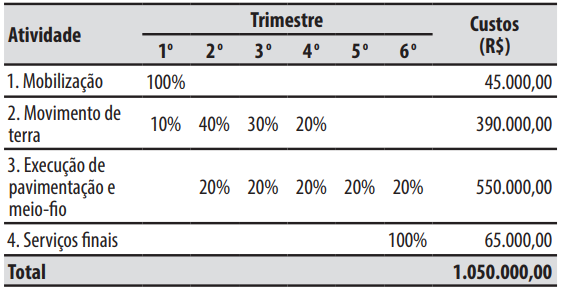

O cronograma de determinada obra de pavimentação está apresentado abaixo de forma resumida.

O primeiro trimestre representa aproximada e percentualmente quanto dos custos totais da obra?

A

8%

B

22%

C

41%

D

50%

E

55%

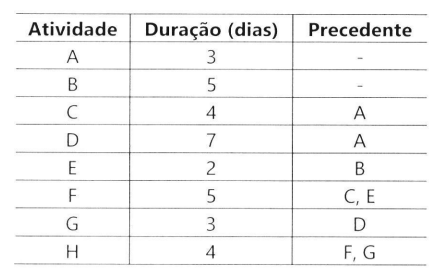

Durante o planejamento de uma obra, foi elaborada a rede de precedência das atividades conforme a tabela a seguir:

Com base no método do Caminho Crítico (CPM), assinale a alternativa que apresenta CORRETAMENTE o caminho crítico do projeto.

A

A C F H.

B

A D G H.

C

B E F H.

D

A C G H.

E

B D G H.

Acerca de sistemas de gestão de projetos, julgue o item a seguir.

Sistemas de gestão ágil, como o Kanban digital, utilizam o limite de trabalho em progresso (WIP) para identificar gargalos operacionais e estabilizar o tempo de ciclo (cycle time).

C

Certo

E

Errado

O cronograma de uma determinada obra precisa ser ajustado e, para tanto, é necessário que os serviços de armação, que totalizam 12.000 kg de aço, terminem no menor tempo possível. Existem três propostas para resolver essa questão:

P1: contratar 10 equipes de dois armadores cada, que trabalharão 8 horas/dia; sabe-se que cada dois armadores produzem, juntos, 200 kg de armação pronta em 10 horas;

P2: contratar empresa terceirizada com 16 armadores, que trabalharão 10 horas/dia, com produtividade individual de 12 kg de armação pronta por hora;

P3: contratar empresa terceirizada com 25 armadores, que trabalharão 9 horas/dia, com produtividade individual de 11 kg de armação pronta por hora.

Analisando-se as três propostas, constata-se que a melhor é a

A

P1, pois as atividades seriam concluídas ao final do dia 8.

B

P2, pois as atividades seriam concluídas antes do final do dia 7.

C

P2, pois as atividades seriam concluídas antes do final do dia 4.

D

P3, pois as atividades seriam concluídas ao final do dia 8.

E

P3, pois as atividades seriam concluídas antes do final do dia 5.

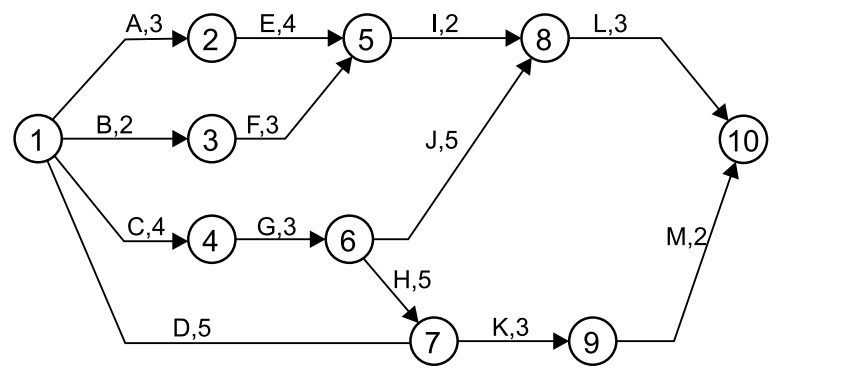

O planejamento da reforma de uma loja comercial seguiu o cronograma PERT-C.P.M. a seguir, no qual as atividades estão representadas por letras, seguidas de suas durações, em dias.

O tempo previsto para o término da reforma é

A

13 dias.

B

16 dias.

C

11 dias.

D

14 dias.

E

12 dias.

O planejamento e o controle de obras envolvem etapas técnicas essenciais para a execução eficiente de empreendimentos. Nesse contexto, é correto afirmar que:

A

A análise do projeto executivo ocorre somente após o início da execução.

B

O cronograma físico-financeiro relaciona apenas prazos, sem vínculo com custos.

C

O levantamento de quantitativos subsidia a composição de custos e o orçamento da obra.

D

O plano de trabalho restringe-se à alocação de mão de obra, sem considerar recursos materiais.

O exercício da engenharia envolve responsabilidades técnicas, sociais e legais. O profissional deve pautar sua conduta por princípios éticos, visando a segurança, a qualidade e o interesse coletivo. Nesse contexto, exige-se:

A

Priorizar interesses pessoais.

B

Omitir falhas técnicas.

C

Substituir projetos sem autorização.

D

Atuar com responsabilidade, competência e honestidade.

E

Aceitar qualquer condição contratual.

O planejamento de obras utilizando o Método do Caminho Crítico (CPM) permite a identificação de atividades cuja folga é nula. Acerca do assunto, registre V, para as afirmativas verdadeiras, e F, para as falsas:

(__)O caminho crítico é a sequência de atividades que determina a duração total mínima do projeto.

(__)A folga livre de uma atividade é o tempo que ela pode atrasar sem afetar o início das suas atividades sucessoras.

(__)Atividades que não pertencem ao caminho crítico podem ter sua duração aumentada sem comprometer a data final da obra, desde que respeitadas suas folgas totais.

(__)O método PERT (Program Evaluation and Review Technique) difere do CPM por utilizar durações determinísticas baseadas em tabelas de produtividade de mercado.

Assinale a alternativa que apresenta a sequência correta, de cima para baixo:

A

F, F, V, V.

B

V, V, V, F.

C

V, F, V, F.

D

F, V, F, V.

E

V, V, F, V.
