O planejamento e controle de obras utiliza ferramentas gráficas para monitorar o avanço físico e financeiro.
I.A Curva S (ou Curva de Gauss acumulada) é uma representação gráfica que relaciona o percentual acumulado de trabalho realizado (ou custo) em função do tempo, permitindo comparar o planejado versus o executado.
II.No Diagrama de Rede (PERTCPM), o Caminho Crítico é a sequência de atividades que não possui folga; qualquer atraso em uma atividade do caminho crítico resulta em atraso na data final de conclusão da obra.
III.O cronograma físico-financeiro integra as metas físicas (etapas da obra) com o desembolso financeiro necessário, sendo ferramenta obrigatória para a liberação de verbas em contratos de obras públicas.
IV.A folga livre de uma atividade é o tempo que ela pode atrasar sem impactar a data de término do projeto, mesmo que atrase o início da atividade sucessora imediata no caminho crítico.
Assinale a alternativa que apresenta somente as proposições CORRETAS:
I, II e III.
I, II e IV.
II, III e IV.
I e III.
Antes da realização de uma obra, é imprescindível que haja um planejamento adequado.
Uma das vantagens desse planejamento é a rastreabilidade, que consiste em ter
dispositivos para contactar imediatamente qualquer funcionário da obra.
uma história documentada da obra, que possa ser útil para dirimir conflitos.
um traçado bem definido para as vias que deverão ser construídas.
metas bem estabelecidas ao final de cada etapa do projeto.
um cronograma das atividades futuras a serem realizadas.
A apuração de um índice de desempenho de prazo superior a 1, pela análise do valor agregado, indica que a execução do projeto está adiantada com relação ao cronograma previsto.
Certo
Errado
A programação de serviços consiste na seleção, a partir do cronograma geral, do conjunto de atividades a serem executadas em um período específico, visando-se à adequada alocação de mão de obra e equipamentos, à aquisição de materiais e à designação de responsáveis.
Certo
Errado
Você recebeu um cronograma de obra com Baseline (Baseline0) já salvo, tarefas em modo Automático, recursos superalocados em alguns trechos e um marco de término com deadline. O objetivo da atualização semanal é:
I. Preservar o Baseline0;
II. Reprogramar apenas o trabalho não concluído para após a data de status;
III. Evitar distorções do caminho crítico por uso indevido de restrições;
IV. Registrar um novo “snapshot” de referência (sem perder o Baseline0), caso a gerência exija.
Qual sequência de ações é mais adequada para atingir esses objetivos?
Definir a Data de Status; marcar o progresso nas tarefas; usar Projeto > Atualizar Projeto > Reprogramar trabalho não concluído para iniciar após a Data de Status; manter o deadline no marco final; não sobrescrever o Baseline0 (se exigido novo registro, salvar em Baseline1).
Definir a Data de Status; aplicar restrição “Must Finish On” no marco final para “proteger” a data; marcar o progresso; reprogramar o trabalho não concluído; regravar o Baseline0 para refletir o plano atualizado.
Desativar Leveling; alternar as tarefas para modo Manual para “congelar” datas; marcar % concluída; remover o deadline para não gerar folgas negativas; regravar Baseline0 ao final da atualização.
Manter Split in-progress tasks desmarcado; inserir “Start No Earlier Than” em todas as tarefas atrasadas; marcar o progresso; reprogramar trabalho não concluído; manter o Baseline0 e o deadline como estão.
Numere as etapas do planejamento de uma obra abaixo na ordem cronológica correta
( ) identificação do caminho crítico;
( ) definição das durações;
( ) montagem do diagrama de rede;
( ) geração do cronograma e cálculo de folgas;
( ) identificação das atividades;
( ) definição da precedência.
A sequência correta, de cima para baixo, é
6 – 3 – 2 – 5 – 1 – 4.
4 – 3 – 2 – 5 – 1 – 6.
5 – 3 – 2 – 4 – 1 – 6.
5 – 2 – 4 – 6 – 1 – 3.
6 – 3 – 4 – 5 – 1 – 2.
Em um ambiente BIM, o planejamento 4D pode ser definido como um modelo desenvolvido especificamente para estudar e planejar a fase de construção de um empreendimento, além de abordar etapas construtivas, dimensionamento das equipes e cronograma de execução da obra.
Certo
Errado
O retorno sobre o investimento (ROI) é uma métrica de avaliação da viabilidade de projetos calculada como a taxa de desconto capaz de igualar o valor presente líquido (VPL) a zero.
Certo
Errado
Conforme os padrões de gerenciamento de projeto definidos pelo PMBOK, o escopo é a soma dos produtos, serviços e resultados a serem fornecidos como um projeto. Considere as seguintes afirmativas sobre o escopo de um projeto.
I. O escopo pode ser elaborado pela decomposição em níveis mais baixos de detalhe, usando uma estrutura analítica do projeto (EAP).
II. A compressão do cronograma (schedule compression) é um método usado para reduzir a duração do cronograma e diminuir o escopo do projeto.
III. A distorção de escopo (scope creep) é definida como o aumento sem controle do produto ou escopo do projeto sem ajustes de tempo, custo e recursos.
IV. Escopo do projeto é o trabalho realizado para entregar um produto, serviço ou resultado com as características e funções especificadas.
Está correto o que se afirma em
I, III e IV, apenas.
I, II, III e IV.
I e II, apenas.
II e III, apenas.
III e IV, apenas.

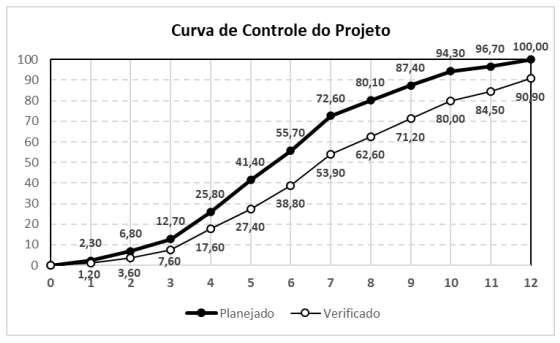

A figura a seguir apresenta a curva de controle da evolução de um projeto, onde se compara o percentual acumulado planejado de execução, em linha grossa, com o percentual acumulado realizado, em linha fina.

O mês em que houve o maior atraso incremental no andamento do projeto, medido em termos percentuais do total de execução planejado para o projeto como um todo, foi o mês
3.
5.
6.
7.
9.
Durante a execução de uma obra pública, o acompanhamento do avanço físico-financeiro pode ser realizado por meio de ferramentas como:
Curva S, Histograma de Gantt e Gráfico de Pareto
Gráfico de Pareto, Cronograma Financeiro e Análise SWOT
Diagrama de Gantt, Curva S e metodologia do valor agregado
Análise SWOT, Fluxograma PERT e Indicadores de Eficiência.

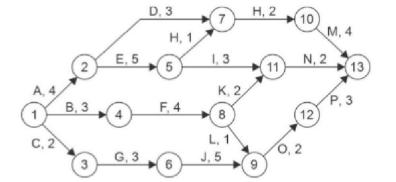

A execução de uma obra de engenharia foi planejada conforme o cronograma PERT-CPM da figura a seguir, no qual as atividades são representadas por letras, seguidas pela sua duração em dias.

O tempo de conclusão dessa obra é
15 dias.
14 dias.
13 dias.
11 dias.
16 dias.
Durante a execução de uma obra de pequeno porte, o engenheiro responsável precisa elaborar um cronograma físico-financeiro. Considere as seguintes etapas da obra, com suas respectivas durações estimadas:
1. Limpeza do terreno: 2 dias
2. Terraplenagem: 5 dias
3. Fundação: 7 dias
4. Estrutura: 15 dias
5. Alvenaria: 10 dias
6. Instalações elétricas e hidráulicas: 8 dias
7. Acabamento: 12 dias
Sabendo que as etapas devem ser executadas sequencialmente (ou seja, uma só começa após o término da anterior), a duração total da obra, de acordo com o cronograma sequencial, é de:
59 dias
68 dias
71 dias
82 dias
Acerca do planejamento e controle de obras públicas, registre V, para verdadeiras, e F, para falsas:
(__)O planejamento de obras começa pelo mapeamento da necessidade local por obras e serviços em todas as áreas, como educação, saúde e transporte.
(__)O planejamento é um aspecto importante da execução de obras públicas, que inclui avaliar demandas da população, criar cronogramas, selecionar equipe e estabelecer orçamento disponível.
(__)O planejamento não está intrinsecamente ligado à execução, fazendo assim os dois caminharem separadamente no que tange à administração pública.
Assinale a alternativa que apresenta a sequência correta:
V − F − F.
V − V − F.
F − V - F.
V − F − V.
F − F − V.
O planejamento e o controle de obras são disciplinas essenciais para a gestão eficiente e transparente na engenharia civil, garantindo que os projetos sejam executados dentro do prazo e do orçamento previstos. Envolvem o uso de diversas ferramentas e técnicas para monitorar o progresso e tomar decisões corretivas. Acerca do planejamento e controle, marque V para as afirmativas verdadeiras e F para as falsas:
(__)A elaboração de um cronograma físico-financeiro é uma etapa inicial importante, mas suas medições e atualizações são desnecessárias em obras de pequeno porte, uma vez que a execução dessas obras tende a seguir um ritmo natural e previsível, sem grandes desvios.
(__)A curva S é um gráfico que representa o avanço físico e financeiro de uma obra ao longo do tempo, sendo uma ferramenta de controle que permite a comparação entre o avanço planejado e o realizado, auxiliando na identificação de atrasos ou adiantamentos no projeto.
(__)A medição e o pagamento de serviços em contratos de obras públicas devem ser baseados exclusivamente no avanço físico da obra, sem a necessidade de um diário de obras ou de registros fotográficos, pois a medição do serviço já é uma prova suficiente da sua execução.
(__)O método construtivo a ser adotado deve ser definido na fase de planejamento da obra, considerando fatores como a disponibilidade de mão de obra e materiais, o prazo de execução e as características do projeto, sendo a escolha fundamental para a definição do cronograma e dos custos.
Após análise, assinale a alternativa que apresenta a sequência correta dos itens acima, de cima para baixo:
F, V, F, V.
F, F, V, V.
V, V, V, V.
V, F, F, F.
Sobre o planejamento de obras, qual das alternativas apresenta corretamente os conceitos e práticas envolvidos?
I. O planejamento da construção é um processo que envolve o orçamento, que define a sequência das atividades a serem realizadas, e a programação, que controla os custos de cada etapa, garantindo a otimização dos recursos financeiros da obra.
II. O planejamento de médio prazo, por sua natureza mais flexível, não exige um alto grau de detalhamento, permitindo ajustes e adaptações conforme as necessidades do projeto, como a definição da mão de obra, a escolha dos equipamentos e a organização do canteiro.
III. A implementação de um sistema de acompanhamento contínuo do planejamento, incluindo a medição do Percentual de Planos Concluídos (PPC) e a análise das causas das falhas, é fundamental para garantir a adaptabilidade do planejamento às mudanças e aumentar a probabilidade de sucesso da obra.
Está correto o que se afirma em:
III.
I e III.
II e III.
I, II, e III.
O ciclo de vida de uma obra pública envolve etapas sequenciais e interdependentes, cada qual com finalidades e produtos específicos que garantem a viabilidade, a legalidade e a qualidade do empreendimento. A correta diferenciação entre as fases de planejamento e projeto é crucial para o sucesso da licitação e da execução contratual. Considerando as definições legais e técnicas aplicáveis às obras públicas, assinale a alternativa que descreve corretamente a função de uma dessas etapas fundamentais.
O projeto executivo funciona como a primeira etapa de detalhamento técnico, contendo os subsídios para a montagem do plano de licitação e para a elaboração da estimativa de custos, sendo facultativo para a contratação da obra.
O planejamento da obra compreende a fase de acompanhamento em campo, na qual o engenheiro verifica a conformidade do que está sendo executado com o que foi especificado no projeto e no memorial descritivo, autorizando as medições para pagamento.
O memorial descritivo é um documento preliminar da fase de viabilidade, que apenas sugere materiais e técnicas construtivas sem caráter vinculativo, podendo ser livremente alterado pela empresa contratada durante a execução para otimização de custos.
O projeto básico é o conjunto de elementos necessários e suficientes, com nível de precisão adequado, para caracterizar a obra ou serviço, embasar a estimativa de custos e definir os métodos e o prazo de execução, servindo como base para a licitação.
A metodologia BIM (Building Information Modeling) representa uma evolução na forma de projetar e gerenciar obras, integrando informações em um modelo único e compartilhado. Considerando os desafios da compatibilização de projetos e do planejamento físico-financeiro, analise as afirmativas a seguir.
I.A principal vantagem da plataforma BIM é a otimização exclusiva da visualização 3D do projeto arquitetônico, não interferindo no planejamento físico e financeiro, que continuam a ser gerenciados por softwares desvinculados do modelo.
II.A utilização do BIM transforma o canteiro de obras em uma linha de montagem, integrando os projetos (arquitetônico, estrutural, elétrico, etc.) em um modelo compartilhado, o que aumenta a produtividade, diminui os resíduos e melhora a qualidade ao permitir a detecção prévia de interferências.
III.O BIM é um processo que envolve a criação e a gestão de representações digitais das características físicas e funcionais de uma edificação, servindo como uma base de conhecimento compartilhado para decisões durante todo o seu ciclo de vida, desde a concepção até a demolição.
Está correto o que se afirma em:
I e III apenas.
III apenas.
II apenas.
I, II e III.
II e III apenas.
Durante o acompanhamento da construção de um shopping, o engenheiro responsável utiliza o planejamento físico-financeiro como ferramenta de controle e tomada de decisão.
Nesse contexto, o principal objetivo desse planejamento é
determinar a sequência de execução dos serviços em campo.
definir o número de funcionários necessários em cada etapa.
relacionar o avanço físico da obra ao desembolso financeiro previsto no tempo.
calcular o BDI da planilha orçamentária.
Em projetos de engenharia civil e agrimensura, a determinação correta de altitudes é essencial para o controle de obras. Analise as afirmativas a seguir:
I.O nivelamento geométrico permite calcular altitudes com alta precisão usando leituras em mira e nível óptico.
II.A cota de um ponto corresponde ao desnível entre ele e o nível do mar apenas em levantamentos geodésicos.
III.O nivelamento trigonômétrico utiliza ângulos verticais e distâncias horizontais para calcular a diferença de altitude.
Está correto o que se afirma em:
I e III apenas.
III apenas.
I apenas.
II e III apenas.
I e II apenas.
