Os juros sobre o capital aplicado em equipamentos são uma parcela do dispêndio total requerido por uma obra civil que impacta o valor final a ser pago pelo contratante.
No SINAPI, considera-se esse fator como
parte do BDI, não sendo tratado pelo SINAPI porque este não estabelece referências para BDI.
parcela formadora dos custos diretos, limitada às horas efetivamente trabalhadas.
parte do BDI, sendo seu valor o mesmo do SICRO (obras rodoviárias) e atrelado à variação da taxa SELIC.
parcela formadora dos custos diretos, considerada a disponibilidade do equipamento.
não incidente sobre os orçamentos, ou o equivalente a taxa de juros igual a zero.
No regime de empreitada por preço global, a verificação da conclusão da etapa necessária à medição envolve o levantamento preciso dos quantitativos de todos os serviços executados.
Certo
Errado
No gerenciamento de projetos, o ciclo PDCA é uma ferramenta utilizada para promover a melhoria contínua dos processos. Sobre as fases do ciclo PDCA, assinalar a alternativa CORRETA.
Na fase “Plan”, são feitas as ações corretivas para ajustar o projeto.
A fase “Do” corresponde à execução do que foi planejado.
A fase “Check” refere-se ao planejamento das etapas do projeto.
A fase “Act” é quando o projeto é encerrado sem necessidade de revisões.
Em relação à caracterização dos serviços em um projeto de medição, qual dos seguintes itens é considerado essencial para a correta execução da medição?
A localização geográfica da obra.
O custo dos materiais no mercado.
A quantidade de mão de obra disponível.
A definição clara das unidades de medida e dos métodos de execução.
O sucesso de uma obra pública depende de um planejamento eficiente, do cumprimento de prazos e da qualidade dos serviços executados. Para isso, ferramentas de gestão são utilizadas para organizar cronogramas e monitorar a produtividade da equipe. Acerca desse tema, marque V para as afirmativas verdadeiras e F para as falsas.
(__)O caminho crítico de um projeto representa a sequência de atividades que determina a duração mínima da obra, sendo essencial para a gestão dos prazos.
(__)A metodologia do Last Planner System (LPS) é utilizada para melhorar a previsibilidade da produção e otimizar a coordenação entre equipes de trabalho na construção civil.
(__)No planejamento de obras, a alocação excessiva de recursos em uma única atividade reduz o tempo total do projeto, independentemente das restrições do cronograma.
(__)O controle de qualidade em obras públicas deve ser realizado apenas ao final da execução, garantindo que os requisitos técnicos sejam atendidos antes da entrega.
A sequência está correta em:
V − V − F − F.
F − F − V − V.
V − F − F − F.
V − V − V − V.
Analise as afirmativas a seguir.
I. Atividade que envolve a observação, a mensuração e/ou a quantificação de dados de natureza técnica necessários à execução de serviços ou obras.
II. Atividade que envolve a formulação sistemática de um conjunto de decisões devidamente integradas, expressas em objetivos e metas, e que explicita os meios disponíveis ou necessários para alcançá-los, num dado prazo.
Assinale a alternativa que classifica aos termos descritos.
I. Locação / II. Parecer Técnico.
I. Levantamento / II. Planejamento.
I. Loteamento / II. Projeto Executivo.
I. Instalação / II. Regularização Fundiária.
I. Parcelamento / II. Projeto Básico.

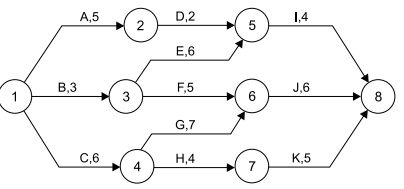

Num planejamento de obras, foi utilizada a metodologia PERT/CPM, conforme representação abaixo, onde:
■ círculos representam cada etapa/atividade.
■ setas representam a sequência do planejamento das atividades, sendo que os respectivos números em cada seta simbolizam o tempo em dias que estas atividades levam para serem concretizadas.

Analise as afirmativas abaixo em relação ao descrito.
1. O caminho crítico é A-B-D-E-F.
2. A atividade D tem uma folga de 2 dias sem influenciar o cronograma final da obra.
3. O prazo total da obra, segundo o planejamento será de 17 dias.
Assinale a alternativa que indica todas as afirmativas corretas.
É correta apenas a afirmativa 2.
São corretas apenas as afirmativas 1 e 2.
São corretas apenas as afirmativas 1 e 3.
São corretas apenas as afirmativas 2 e 3.
São corretas as afirmativas 1, 2 e 3.

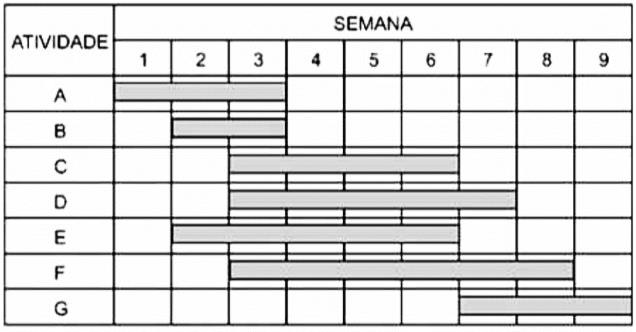

A seguir é apresentado um cronograma de uma obra com as durações previstas para as atividades de A a G:

Ao final da 3ª semana, aferiu-se que o percentual realizado de cada atividade representava:

É correto afirmar que estão atrasadas as atividades
B, C, D, E, F e G, apenas.
B, D, E e F, apenas.
B, D e E, apenas.
B e E, apenas.
B e F, apenas.
Levantamento de serviços é a etapa em que o orçamentista extrai informações contidas em projetos e memoriais descritivos a fim de medir os insumos necessários para a execução da obra.
Certo
Errado
O Building Information Modeling - BIM é uma tecnologia baseada em um modelo que está associado a um banco de dados de informações sobre um projeto.
A partir deste contexto, analise as assertivas a seguir.
I- Qualquer software que possibilite a modelagem e a visualização gráfica em 3D de uma edificação ou instalação, e que utilize objetos que não incluem outras informações além da sua própria geometria, é considerado BIM.
II- Um software BIM possibilita com agilidade e precisão a extração automática de todas as quantidades de serviços e componentes de um projeto. Além disso, as informações são consistentes, e podem ser divididas e organizadas de acordo com as fases definidas no planejamento e na programação de execução dos serviços.
III- Um software BIM permite a localização e a classificação automática de interferências geométricas. Por exemplo, a colisão de duas tubulações de grande diâmetro é considerada crítica, enquanto a de uma tubulação de médio diâmetro com uma de pequeno diâmetro é vista como uma interferência média.
IV- Com o uso de software BIM, é possível estimar os níveis de emissão de CO2 durante a execução de um empreendimento imobiliário.
É CORRETO o que se afirma em:
I e III apenas.
II, III e IV apenas.
I e IV apenas.
I, II, III e IV.
II e III apenas.
No ciclo de desenvolvimento de um projeto de engenharia, cada etapa possui um nível de detalhamento específico. Qual etapa é definida como o conjunto de elementos necessários e suficientes, com nível de precisão adequado, para caracterizar a obra, possibilitar a avaliação de seu custo e definir os métodos e prazo de execução, servindo de base para a licitação?
O anteprojeto, que detalha o estudo preliminar, com a representação gráfica da edificação em plantas, cortes e fachadas, para aprovação do cliente.
O projeto executivo, que compreende o conjunto de todos os detalhamentos construtivos e especificações de materiais e serviços necessários à execução da obra.
O estudo preliminar, que consiste nos primeiros esboços e na análise de viabilidade técnica e econômica do empreendimento, sem detalhamento construtivo.
O projeto básico, que consolida as soluções técnicas e fornece as informações essenciais para a contratação da obra, incluindo o orçamento detalhado.

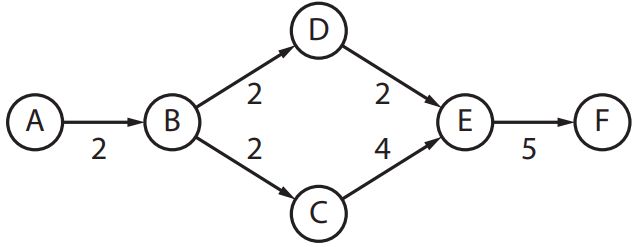

O planejamento da reforma de uma loja comercial seguiu o cronograma PERT-CPM da figura a seguir, no qual as atividades estão representadas por letras, seguidas de suas durações em dias:

13 dias.
15 dias.
19 dias.
11 dias.
14 dias.
O agente fiscal é o funcionário efetivo do Município com atribuição para exercer a função de agente de fiscalização, verificando se as obras e serviços estão sendo executados de acordo com a legislação e com as normas regulamentadoras vigentes. O Estudo de Viabilidade Técnica é a atividade que
envolve a fixação das características, condições ou dos requisitos relativos a materiais, equipamentos, instalações ou técnicas de execução a serem empregados em obra ou serviço técnico.
implica a representação de formas sobre uma superfície, contendo os detalhes necessários à materialização de partes de um projeto, o qual já definiu as características gerais da obra ou do serviço.
envolve simultaneamente o levantamento, a coleta, a observação, o tratamento e a análise de dados de natureza técnica, necessários a execução da obra ou do serviço, ou o desenvolvimento de métodos ou processos de produção.
dispor ou conectar convenientemente conjunto de dispositivos necessários a determinada obra ou serviço técnico, de conformidade com instruções determinadas.
consiste na elaboração de documento que discrimina as atividades técnicas, as especificações e os métodos construtivos a serem empregados na execução de determinada obra ou serviço de acordo com o projeto.
Em obras complexas com grande número de frentes de serviço e forte interação entre atividades, a escolha adequada do sistema de cronograma pode influenciar diretamente a tomada de decisão e a mitigação de riscos. Considerando os diversos sistemas de cronograma e suas aplicações práticas, assinale a alternativa correta:
O método da linha de balanço (Line of Balance – LOB) é ineficiente para obras de infraestrutura linear, pois não representa a repetitividade de tarefas ao longo do tempo.
O método PERT é mais indicado que o CPM quando se deseja precisão no cálculo do prazo final de execução, com base em durações determinísticas.
O cronograma mestrado detalha todas as tarefas operacionais e de campo, sendo o principal instrumento de acompanhamento diário da obra.
A estrutura analítica do projeto (EAP) deve ser desenvolvida após o cronograma físicofinanceiro, pois depende do sequenciamento temporal das atividades.
O cronograma por linha de balanço permite visualizar o ritmo de produção por frente de trabalho e identificar conflitos entre equipes em diferentes locais da obra.
As diferentes fases de um projeto de engenharia, como o projeto básico, o executivo e o "as built", possuem finalidades e níveis de detalhamento distintos, sendo essenciais para o planejamento, a execução e a manutenção de uma obra. Considerando as definições e aplicações de cada etapa, analise as afirmativas a seguir.
I.O projeto básico é o conjunto de elementos que define a obra em seus aspectos fundamentais, permitindo a avaliação de seu custo, prazo e viabilidade, servindo como base para a licitação da obra. Contém informações como especificações técnicas, memorial descritivo e orçamento detalhado.
II.O projeto executivo compreende o conjunto de informações e detalhes construtivos necessários à perfeita execução da obra, detalhando todos os elementos do projeto básico. Inclui desenhos de estruturas, instalações e todos os memoriais e especificações de materiais e serviços.
III.O projeto "as built" (como construído) corresponde ao levantamento técnico de tudo o que foi efetivamente executado na obra, registrando as alterações ocorridas em relação ao projeto executivo. É um documento fundamental para futuras manutenções, reformas e ampliações.
Está correto o que se afirma em:
III apenas.
I e II apenas.
I e III apenas.
II apenas.
I, II e III.
Na metodologia de composição de orçamentos do SINAPI, as palavras preço e custo apresentam utilização em sentidos específicos, diferentes entre si (ainda que em alguns casos possa haver, nos textos, troca ou confusão ocasional entre eles).
No SINAPI, as palavras (i) preço e (ii) custo são utilizadas, respectivamente, em diferentes contextos, para referir-se
(i) a todo gasto efetuado diretamente com insumos e infraestrutura e produção, e que onera o construtor; (ii) ao valor final pago pelo contratante.
(i) ao valor final pago pelo contratante, menos o BDI; (ii) ao valor monetário de cada insumo utilizado na composição e a todo o gasto com insumos e infraestrutura para a produção, e que onera o construtor.
(i) a toda a despesa direta da produção, que onera o construtor; (ii) a toda a despesa indireta, que onera o contratante.
(i) ao valor monetário cotado de cada material e outros insumos, utilizado na composição, e ao valor final pago pelo contratante; (ii) a todo o gasto com insumos e infraestrutura para a produção, e que onera o construtor.
(i) a todo o gasto com insumos e infraestrutura para a produção, e que onera o construtor; (ii) ao valor final pago pelo contratante, menos o BDI.
A atividade B poderá ser iniciada com até 8 semanas de atraso, sem se comprometer o prazo final original de 15 semanas, se as demais atividades do projeto forem executadas conforme o cronograma.
Certo
Errado
Um Estudo de Viabilidade Técnica, Econômica e Ambiental (EVTEA) é um documento multidisciplinar que subsidia a decisão sobre a realização de um investimento. Sobre seus componentes, registre V, para as afirmativas verdadeiras, e F, para as falsas:
(__)A análise de viabilidade técnica avalia se as soluções de engenharia propostas são exequíveis, considerando a tecnologia disponível, as condições locais e as normas aplicáveis.
(__)A análise de viabilidade econômica compara os custos estimados do projeto com os benefícios esperados ao longo de um horizonte de tempo, utilizando indicadores como Valor Presente Líquido (VPL) e Taxa Interna de Retorno (TIR).
(__)O EVTEA deve, obrigatoriamente, concluir pela viabilidade do empreendimento, tendo como principal função justificar o investimento perante os órgãos de controle.
(__)A análise de viabilidade ambiental consiste na obtenção da Licença de Operação (LO) antes da elaboração do estudo, para garantir que não haverá impedimentos futuros.
Assinale a alternativa que apresenta a sequência correta, de cima para baixo.
F, V, F, V.
V, F, V, F.
F, F, V, V.
V, V, F, F.
Em execução de obras, os serviços para a instalação de canteiro de obras se enquadram na etapa construtiva denominada
serviços de infraestrutura.
serviços de superestrutura.
serviços de instalações acessórias.
serviços suplementares.
serviços preliminares.
Na sua segunda fase de implementação, o sistema BIM deve ser utilizado no desenvolvimento de projetos de arquitetura e engenharia, devendo abranger, inclusive, o gerenciamento e a manutenção do empreendimento após a sua construção.
Certo
Errado
