No contexto da gestão de custos em projetos de construção civil, a estimativa de custos é uma etapa inicial fundamental que fornece uma avaliação preliminar do custo do empreendimento antes do início efetivo da construção. Nesse contexto, assinale a alternativa INCORRETA.
A estimativa de custos é uma avaliação expedita feita com base em custos históricos e comparação com projetos similares, fornecendo uma ideia da ordem de grandeza do custo do empreendimento.
A estimativa de custos é feita a partir de indicadores genéricos, como o Custo Unitário Básico (CUB), que é o mais utilizado para obras de edificações.
Cada construtora pode gerar seus próprios indicadores de custo com o passar do tempo.
O custo por metro linear de rede de drenagem ou esgoto é um indicador genérico comum para estimativa de custos.
A estimativa de custos elimina a necessidade de se fazer o orçamento analítico.
São variáveis de estimativa de custos de uma obra, exceto:
BDI
Encargos Sociais
Composição de Custo unitário de serviços.
Tributos sobre o preço de venda
PCH
O índice de custos unitários básicos CUB, publicado pelos Sindicatos da Indústria da Construção Civil dos estados da Federação, oferece os custos de construção por metro quadrado de construção, para tipologias residenciais, comerciais e industriais, considerando-se diferentes padrões de construção (baixo, médio etc.).
A metodologia de cálculo desse índice baseia-se em
atualização bimensal, pelo Índice Nacional de Preços da Construção Civil (INCC), dos preços de referência de projetos padrão, correspondentes às diferentes tipologias e padrões construtivos, cujo orçamento é atualizado anualmente.
atualização mensal, pelo Índice Nacional de Preços da Construção Civil (INCC), dos preços de referência de projetos padrão, correspondentes às diferentes tipologias e padrões construtivos, cujo orçamento é atualizado a cada seis meses.
pesquisa de preços de venda de imóveis novos e de terrenos em localizações similares, das quais são deduzidos, pelo método regressivo, os custos de construção nova.
pesquisa de preços de venda de imóveis novos e usados e de terrenos em localizações similares, das quais são deduzidos, pelo método regressivo, os custos de históricos de construção, que são homogeneizados e atualizados pelo índice de preços.
pesquisa de preços de lotes básicos de materiais, mão-de-obra e equipamentos, ponderadas pelas quantidades consideradas para a formação do custo unitário básico de projetos-padrão correspondentes às diferentes tipologias e padrões construtivos.
O Sistema Nacional de Pesquisa de Custos e Índices da Construção Civil (SINAPI) é um sistema que padroniza a formulação dos orçamentos de obras públicas em todo o país, oferecendo dados referentes a preços de materiais, máquinas, equipamentos e serviços da construção. Analise as assertivas abaixo referentes ao SINAPI, assinalando V, se verdadeiras, ou F, se falsas.
( ) A periodicidade de divulgação dos custos da construção civil é trimestral, pois a quantidade de insumos é demasiadamente grande, inviabilizando a realização mensal da coleta de preços.
( ) As séries de dados são realizadas a partir de pesquisa de preços e custos em uma amostra de estabelecimentos comerciais, industriais e empresas de construção.
( ) O SINAPI é uma produção conjunta da Caixa Econômica Federal, responsável pelas definições técnicas de engenharia, e pelo IBGE, responsável pela coleta, apuração e cálculo.
( ) Nos custos e índices divulgados não estão incluídas as despesas com projetos em geral, licenças, seguros, instalações provisórias, depreciações dos equipamentos, compra de terreno, administração, financiamento e aquisição de equipamentos.
A ordem correta de preenchimento dos parênteses, de cima para baixo, é:
V – V – F – V.
F – V – V – V.
F – F – V – V.
F – F – F – F.
V – F – V – F.
O desenvolvimento de um projeto arquitetônico de edificações prevê etapas, cuja sequência e cuja abrangência permitem o dimensionamento do tempo e o escopo das atividades a serem desenvolvidas, possibilitando o cálculo adequado da remuneração básica dos serviços a serem contratados. Tal cálculo vai embasar propostas profissionais a serem elaboradas pelos arquitetos e urbanistas, além de viabilizar a montagem de cronogramas físico-financeiros que fundamentam esse cálculo.
Nesse sentido, o projeto de aprovação é caracterizado como a(o)
fase complementar de projeto que se desenvolve concomitantemente à etapa de execução da obra arquitetônica.
subfase da etapa de anteprojeto, constituindo a configuração técnico-jurídica da solução arquitetônica proposta.
conjunto de documentos técnicos necessários à licitação e/ou execução da etapa da obra.
configuração inicial da solução arquitetônica proposta para a obra, considerando a etapa de programa de necessidades.
configuração final da solução arquitetônica proposta para a obra, considerando todas as exigências aprovadas na etapa de estudo preliminar.
Os juros de mora fruto de atraso de pagamento deverão ser considerados como riscos do contrato público, devendo ser incorporados no BDI, na parcela de riscos e eventuais.
Certo
Errado
O orçamento analítico permite o conhecimento preciso e detalhado dos custos da construção.
Certo
Errado
A Curva ABC é uma ferramenta essencial na gestão de obras de construção. No contexto da construção de um edifício, como a Curva ABC pode ser aplicada para otimizar a gestão de recursos?
A Curva ABC é utilizada para classificar os itens do orçamento da obra em categorias (A, B e C), sendo que a categoria A abrange a maior parte do custo total, ajudando na priorização e alocação de recursos.
A Curva ABC permite a análise da eficiência energética dos materiais de construção, classificando-os de acordo com seu impacto ambiental, o que facilita a escolha de insumos mais sustentáveis.
A Curva ABC é aplicada para ordenar as tarefas do cronograma da obra, em que as atividades classificadas como A têm maior prioridade e devem ser concluídas antes das demais.
A Curva ABC auxilia na identificação dos principais fornecedores de materiais, categorizando-os de acordo com sua confiabilidade, qualidade dos produtos e capacidade de entrega.
A Curva ABC é uma técnica para definir a sequência de inspeções de qualidade na obra, focando primeiramente nos elementos mais críticos para garantir a segurança estrutural do edifício.

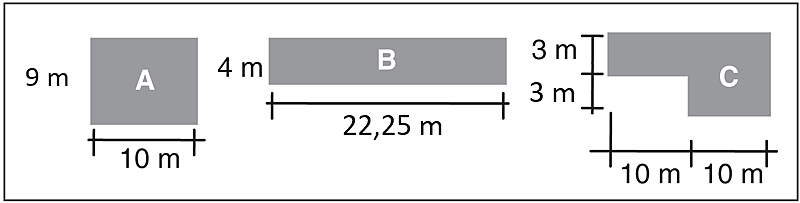

É de amplo conhecimento que cada decisão arquitetônica tomada em um projeto terá implicações na definição do seu custo. Altura, forma da planta, relação comprimento-largura-altura do edifício, tamanho das circulações verticais e horizontais são decisões que definem o custo do futuro edifício. Considerando o cálculo de estimativa de custo pelo método do Custo Unitário Geométrico (CUG), analise os exemplos de três projeções de áreas de edificações que possuem o mesmo pé--direito (altura = 3 m) e diferentes formatos, conforme figura a seguir:

(Marchiori, 2019. Adaptado.)
Sobre o CUG, podemos afirmar que a edificação
C possui o menor custo, pois tem menor perímetro e, consequentemente, menos paredes.
C possui maior custo, pois tem o menor perímetro; porém maior complexidade na execução das paredes.
B possui o maior perímetro; porém o menor custo, pois não possui complexidade na execução por ser retangular.
A tem menor custo, pois tem o menor perímetro e é retangular, consequentemente menor custo com o acabamento das paredes.
Para a orçamentação de obras de edificações, deve-se adotar o Sistema Nacional de Pesquisa de Custos e Índices de Construção Civil.
Certo
Errado
Conside as três grandes etapas que englobam o trabalho de orçamentação, ou seja:
1) estudo das condicionantes;
2) composição de custos, e;
3) determinação do preço.
Correlacione-as com suas respectivas tarefas:
( ) definição de encargos sociais e trabalhistas;
( ) identificação dos serviços;
( ) leitura e interpretação das especificações técnicas;
( ) cálculo do BDI – Benefícios e Despesas Indiretas;
( ) visita técnica;
( ) levantamento de quantitativos.
A sequência correta é:
1, 1, 1, 2, 3 e 1;
2, 1, 2, 3, 1 e 2;
2, 2, 1, 3, 1 e 2;
3, 1, 1, 3, 2 e 1;
3, 2, 2, 2, 2 e 1.
Qual dos seguintes elementos é fundamental na elaboração de um estudo de viabilidade econômica para um projeto de construção?
Escolha das cores das paredes.
Análise do mercado imobiliário local.
Decoração interna do edifício.
Estilo arquitetônico.
Nome do projeto.
Durante o estudo de viabilidade de um empreendimento habitacional em área urbana, o arquiteto avalia os aspectos técnico-financeiros e as normas do Código de Obras municipal. Qual alternativa abaixo representa a análise adequada para garantir a viabilidade e a conformidade do projeto?
Desconsiderar o coeficiente de aproveitamento do terreno e calcular apenas a área total necessária para as unidades.
Concentrar todas as vagas de estacionamento em subsolos, sem estudar a viabilidade técnica de escavação no terreno.
Reduzir o custo do projeto, optando por um número máximo de pavimentos, mesmo que ultrapasse o limite permitido pelo Código de Obras.
Prever recuos maiores que os exigidos no Código de Obras para maximizar a área livre, sem considerar o impacto no custo da construção.
Analisar o potencial construtivo máximo do terreno e considerar a viabilidade financeira de aproveitamento total, respeitando as diretrizes do Código de Obras.
Custo é a soma de todos os gastos incorridos e necessários para a produção e/ ou a prestação de serviços, incluindo todos os insumos, bem como todo o dispêndio com a infraestrutura necessária para a produção da obra em questão. Em um orçamentos um dos itens levantados com custo indireto é:
Uma quantidade "x" de argamassa de assentamento.
Ferramentas utilizadas pela mão de obra.
Uma quantidade "x" de equipamentos alugados.
A mão de obra operacional.
O canteiro de obras.
Bruno, arquiteto na prefeitura de seu município, foi nomeado para ser fiscal de uma obra orçada de R$ 2.000.000,00. Abaixo consta o cronograma previsto para cada etapa da obra. Se a obra correr conforme esperado, é correto afirmar que o acumulado das medições ao final do 3º mês será de:

R$ 800.000,00
R$ 950.000,00
R$ 650.000,00
R$ 1.120.000,00
Ao preencher o formulário de requisição de financiamento para a realização de uma obra junto ao banco credor, o arquiteto precisou calcular o valor do BDI - Benefícios e Despesas Indiretas a partir dos dados orçamentários.
Sabendo-se que o valor dos Custos Diretos é de R$150.000,00 (cento e cinquenta mil reais) e o valor de venda é de R$183.000,00 (cento e oitenta e três mil reais), o valor arredondado do BDI, em porcentagem, a ser inserido no formulário será de
12%.
18%.
19%.
22%.
32%.
O orçamento sintético poderá ser utilizado na estimativa de preço em processo licitatório de obras sob o regime de contratação semi-integrada.
Certo
Errado
O BDI (Benefícios de Despesas Indiretas) é a majoração percentual que o preço de venda representa sobre o custo direto.
Os valores de custo direto (CD) e o preço de venda (PV) que compõem a planilha orçamentária de uma obra correspondem, respectivamente, a R$200.000,00 e R$280.000,00.
Nesse caso, o valor do BDI é de
14%.
24%.
29%.
40%.
71%.

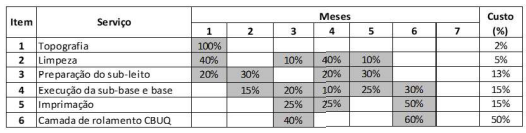

Considere o cronograma de execução abaixo referente a execução de um interceptor de esgoto de 1200 mm de diâmetro nominal. Sabendo que o custo total da obra foi de R$ 2.200.000,00, o desembolso financeiro acumulado com a obra no término do 3º mês foi de:
1.Serviços de infraestrutura preliminar 1 − realizada respectivamente em relação a cada mês de obra: 100% no primeiro mês − (2% do custo total).
2.Serviços de infraestrutura preliminar 2 − realizada respectivamente em relação a cada mês de obra: 20%; 20%; 20%; 20%; 10%; 10% − (5% do custo total).
3.Instalação dos elementos construtivos − realizada respectivamente em relação a cada mês de obra: 10%; 20%; 30%; 20%; 10%; 10% - (50% do custo total).
4.Acabamento de instalação - realizada respectivamente em relação a cada mês de obra: 10%; 20%; 25%; 20%; 20%; 5% - (10% do custo total).
5.Acabamento final - realizada respectivamente a partir do 4º mês de obra: 10%; 30%; 40%; 20%; - (30% do custo total).
6.Retirada de insumos − realizada 100% no sétimo mês da obra - (3% do custo total).
R$ 995.000,00
R$ 660.000,00
R$ 891.000,00
R$ 597.000,00
Um orçamento físico financeiro é uma representação gráfica do desenvolvimento dos serviços a serem executados ao longo do tempo de duração da obra, demonstrando, em cada período, o percentual físico a ser executado e o respectivo valor financeiro despendido. Somando-se o valor financeiro das atividades em cada período considerado para o orçamento, tem-se o:
custo total da obra.
custo indireto da obra.
memorial de cálculo.
investimento total na obra.
fluxo de caixa da obra.
