Para cálculo do preço de uma obra de engenharia, deve-se aplicar um índice conhecido pela sigla BDI. Um item que deve compor o BDl é o referente:
à mão de obra direta
a encargos sociais
a materiais
a seguros
Na elaboração do orçamento para uma obra pública, um engenheiro precisa avaliar o custo financeiro a ser considerado. Nessa obra, o custo direto somado ao custo indireto totaliza R$ 1.000.000,00. O órgão contratante demora 1 mês para pagar a medição e a taxa de juros é de 1,0% a.m.
Assim, sabendo que, para um dado mês, o centro de gravidade das despesas é o dia 15, a data de fechamento da medição é o dia 30, e aproximando (1+a)b = 1+a*b, o custo financeiro nesse mês é de:
R$ 10.000,00.
R$ 15.000,00.
R$ 17.500,00.
R$ 20.000,00.
R$ 22.500,00.

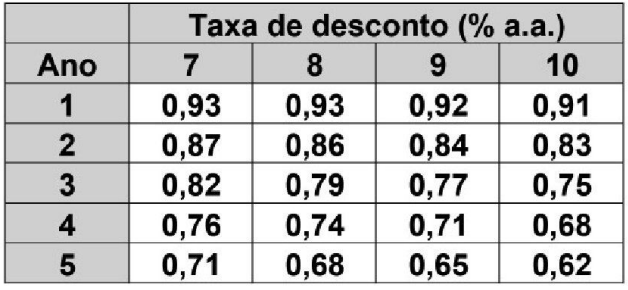

Um empreendedor irá investir 1 milhão de reais em um projeto no início do ano 1, e o contrato prevê um faturamento de 250 mil reais por ano, com início no final do ano 1 e término ao final do ano 5.
A tabela a seguir mostra os valores de fatores de desconto que seria aplicável a cada ano, em função da taxa de desconto considerada.

O valor máximo (inteiro) admissível para a taxa de desconto, a partir do qual este projeto passa a ser economicamente viável, é de:
7
8
9
10
As despesas relacionadas com o controle tecnológico da obra incidem sobre os benefícios e despesas indiretas (BDI).
Certo
Errado
Deve-se realizar um pilar em concreto armado, com as seguintes características:
Forma e dimensões | base quadrada com 0,50m de lado, e 4 metros de altura |
Taxa de armadura | 0,20 toneladas por m3 de concreto |
O custo unitário de fornecimento de materiais é de R$400,00/m³ para o concreto e R$8,00/kg para o aço.
O custo total de materiais para a execução desse pilar é de
R$ 1000,00.
R$ 1500,00.
R$ 2000,00.
R$ 2500,00.
R$ 3000,00.
Dos itens de custo de uma obra relacionados a seguir, aquele que pode ser considerado como um custo indireto é o de
mão de obra.
aluguel de veículos.
material de construção.
tributos sobre a receita.
ferramentas de trabalho.
Relacione os conceitos a seguir, relacionados com os custos de uma obra, com suas respectivas características.
1. BDI
2. Encargos Sociais
3. Encargos Complementares
( ) custos incidentes sobre a folha de pagamentos
( ) valor percentual que incide sobre o custo global de referência da obra
( ) custos associados à mão de obra que não variam de forma proporcional com os salários
Assinale a opção que indica a relação correta na ordem apresentada.
1 – 2 – 3.
2 – 1 – 3.
2 – 3 – 1.
3 – 1 – 2.
3 – 2 – 1.
Estudos econômicos detalhados são opcionais para projetos de engenharia de pequena escala.
Certo
Errado
A inclinação da curva S do valor agregado representa o ritmo de execução da obra em determinado momento.
Certo
Errado
A taxa de Benefícios e Despesas Indiretas (BDI) consiste no elemento orçamentário que se adiciona ao custo de uma obra ou serviço para a obtenção de seu preço de venda.
Sobre o BDI e sua aplicação em obras públicas de infraestrutura, segundo a metodologia do Sistema de Custos Referenciais de Obras (SICRO), é correto afirmar que:
entre as despesas indiretas do BDI, cita-se a administração local da obra, tendo valor de referência 11% sobre o custo direto para obras de construção rodoviária;
entre os tributos considerados no BDI, citam-se as despesas financeiras calculadas como 100% do CDI da Caixa Econômica Federal, aplicadas sobre o preço de venda;
entre as despesas indiretas do BDI, citam-se os seguros e garantias contratuais, tendo-se como referência 2,5% sobre o custo direto, relativo a uma apólice de 1 ano da garantia de execução de 50% do valor global do contrato;
entre os benefícios do BDI, destaca-se o lucro, tendo como referência para obras de construção rodoviária e obras de artes especiais o valor de 7 a 10% do custo direto, dependendo do porte do empreendimento;
entre os tributos considerados no BDI, cita-se a Contribuição para o Financiamento da Seguridade Social (PIS), tendo como referência a alíquota de 7,5% sobre o preço de venda, no regime cumulativo.

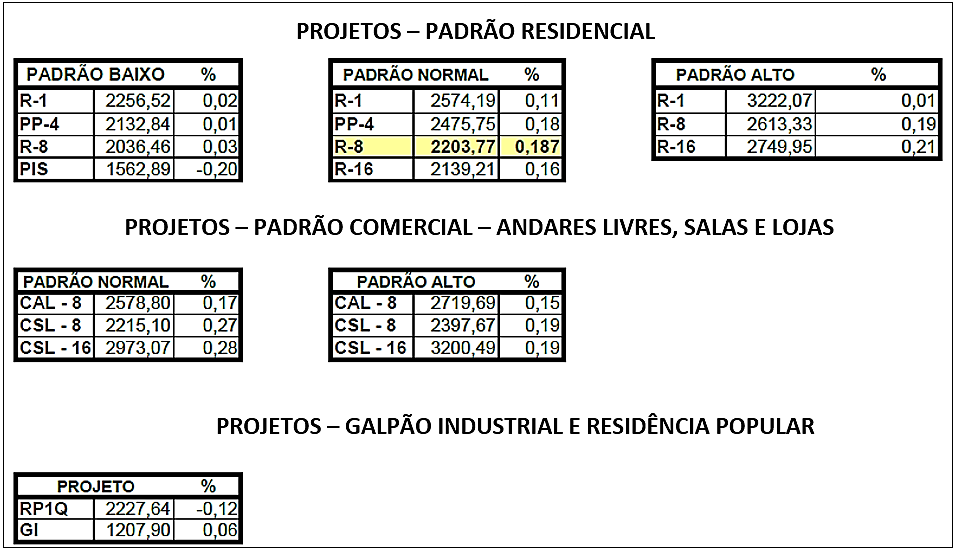

A imagem apresenta o resumo dos valores do Custo Unitário Básico (CUB/m²). Desonerados retirados do Sinduscon Parana Oeste no mês de setembro de 2023:

A respeito ao tema, marque V para as afirmativas verdadeiras e F para as falsas.
( ) O CUB desonerado apresentado pode ser usado somente por empresas, cuja atividade principal esteja enquadrada nos diferentes setores da construção civil como, por exemplo a construção de edifícios, obras de infraestrutura, obras de acabamento, serviços especializados em construção, demolição, incorporação de empreendimentos imobiliários, serviços de arquitetura e urbanismo, dentre outros.
( ) A metodologia de cálculo do CUB/m² desonerado é a mesma do CUB/m²; porém, a diferença entre eles diz respeito apenas ao percentual de encargos sociais incidentes sobre a mão de obra. O cálculo do CUB/m² desonerado não considera a incidência dos 15% referentes à previdência social, assim como as suas reincidências.
( ) Levando em consideração o CUB apresentado, uma residência unifamiliar de baixo padrão com 1 pavimento de 50m² custará mais de R$ 110.000,00, sem contar com alguns serviços como, por exemplo, as fundações da edificação, que não são incluídos no preço por metro quadrado desta importante ferramenta de estimativa de custos.
A sequência está correta em
V, F, V.
F, V, F.
F, F, V.
V, V, F.
O caderno de encargos de um projeto é constituído de informações sobre
métodos que devem ser aplicados para execução da obra.
custos adicionais relacionados à contratação de mão de obra.
interferências entre o projeto executivo e os projetos complementares.
prazos de entrega que devem ser atendidos pelos fornecedores de materiais.
procedimentos para aprovação e registro do projeto nos órgãos públicos de fiscalização.
Em uma ficha de composição de custos, cada coeficiente representa a necessidade de determinado insumo para produzir uma unidade de medida de serviço.
Certo
Errado

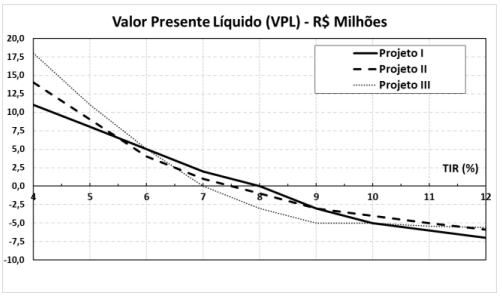

Uma empresa realizou um estudo de viabilidade econômica de três projetos de engenharia, obtendo as curvas de VPL mostradas a seguir, em função da Taxa Interna de Retorno (TIR):

Sabendo-se que a empresa só tem condições de investir em no máximo um dos três projetos, e que a empresa quer maximizar seu lucro, a escolha pelo projeto I deve ser feita quando a taxa interna de retorno for
inferior a 5,4%.
inferior a 6,0%.
entre 6,0% e 8,0%.
entre 8,0% e 10,0%.
superior a 10,0%.
Na composição do BDI, a parcela de encargos financeiros representa os custos alocados no orçamento para possível pagamento de multas contratuais.
Certo
Errado
Sobre os códigos que dispõem o SINAPI nas planilhas de composição, assinale a afirmativa correta.
O código CR apresentado na composição analítica do assentamento de porcelanato (caso 1) se refere à identificação da origem do preço, sendo este coletado pelo IBGE.
O código C apresentado na composição analítica do assentamento de porcelanato (caso 1) é uma composição atribuída com base no preço do insumo para a localidade de São Paulo/SP.
A composição apresentada no caso 1 não evidencia a origem de preço AS; dessa forma, o preço apresentado não foi obtido pelo coeficiente de representatividade do insumo – metodologia de família homogênea.
No caso de insumo com preço AS é decisão do orçamentista, que deve verificar se o preço é adequado para a localidade a que se destina o orçamento, considerando, inclusive, a relevância do insumo no custo total do orçamento.
A montagem de composições de custos mistas envolve, inicialmente, a definição dos recursos a serem utilizados e as suas respectivas quantidades, especificamente equipamentos, mão de obra e materiais.
A esse respeito, analise as afirmativas a seguir.
I. Os equipamentos da patrulha mecânica devem ser escolhidos de forma a trabalhar em conjunto e com a menor improdutividade possível.
II. Em geral, a produção de um determinado serviço é definida pelo líder da equipe mecânica, havendo situações em que essa liderança pode ser exercida pela mão de obra.
III. A determinação do líder da equipe mecânica é condicionada ao critério primeiro do equipamento que não para, seguido do critério do equipamento de maior valor.
Está correto o que se afirma em
I, II e III.
I, apenas.
I e II, apenas.
I e III, apenas.
II e III, apenas.
Um engenheiro foi contratado para ser o gestor de uma obra e sua equipe de planejamento lhe envia o cronograma para os quinze primeiros dias de trabalho de determinado setor:
Atividades | DUR (dias) | Dia | ||||||||||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | 13 | 14 | 15 | ||
A | 1 | |||||||||||||||
B | 2 | |||||||||||||||
C | 4 | |||||||||||||||
D | 2 | |||||||||||||||
E | 8 | |||||||||||||||
F | 2 | |||||||||||||||
G | 4 | |||||||||||||||
Em cada atividade torna-se necessária a seguinte mão de obra:
• Atividade A: 3 pedreiros e 3 serventes.
• Atividade B: 3 pedreiros e 3 serventes.
• Atividade C: 1 pedreiro e 2 serventes.
• Atividade D: 2 pedreiros e 2 serventes.
• Atividade E: 3 pedreiros e 2 serventes.
• Atividade F: 3 pedreiros e 3 serventes.
• Atividade G: 2 pedreiros e 2 serventes.
Seguindo o cronograma apresentado, e não havendo faltas, assinale a afirmativa correta.
Será necessário pagar 51 dias de trabalho de pedreiro para executar todas as atividades programadas.
Será necessário pagar 55 dias de trabalho de servente para executar todas as atividades programadas.
Considerando que a diária do servente seja R$ 90,00; no término dos quinze dias, o custo total com esses funcionários, desconsiderando encargos trabalhistas, será de R$ 5.800,00.
Considerando que a diária do pedreiro seja R$ 200,00; no término dos quinze dias, o custo total com esses funcionários, desconsiderando encargos trabalhistas, será de R$ 11.000,00.
Uma obra com custo global de R$ 200 mil foi planejada para ser executada conforme cronograma físico-financeiro sumarizado a seguir, que apresenta os percentuais de execução financeira de cada atividade segundo cada mês da obra.
Atividades | Jan | Fev | Mar | Abr | Mai | |
A | 30% | 70% | ||||
B | 40% | 60% | ||||
C | 40% | 40% | 20% | |||
D | 25% | 25% | 50% |
Admitindo que a distribuição do custo global da obra entre as atividades A, B, C e D é dada, respectivamente, por 20%, 20%, 50% e 10%, é correto afirmar que:
o custo da obra para o mês de janeiro será de R$ 15.000,00;
o custo da execução da atividade B no mês de fevereiro será de R$ 20.000,00;
o custo da obra para a execução no mês de fevereiro será de R$ 90.000,00;
o custo da execução da atividade C no mês de março será de R$ 60.000,00;
o desembolso acumulado previsto para a obra ao final do mês de março será de R$ 165.000,00.
O rateio é uma das formas de se orçar a administração central do BDI.
Certo
Errado
