Analise as seguintes afirmativas referentes a sobre preços e superfaturamentos em obras públicas e assinale com V as verdadeiras e com F as falsas.
( ) O ponto de equilíbrio econômico financeiro é o percentual entre o preço inicial e o valor paradigma do contrato.
( ) O custo paradigma é definido a partir da consulta de publicações especializadas.
( ) O jogo de cronograma é a distorção do cronograma físico financeiro devido sobre preços nas etapas iniciais do cronograma.
( ) O superfaturamento por jogo de planilha é o dano ao erário caracterizado pelo pagamento de obras por preços superiores aos preços paradigmas.
Assinale a alternativa que apresenta a sequência CORRETA.
V F V F.
F F V V.
F V F V.
V V F F.
O cronograma físico-financeiro com a especificação física completa das etapas necessárias à medição, ao monitoramento e controle da obra deve constar da minuta de contrato que integrar o edital de licitação.
Certo
Errado
A administração só pode emitir ordem de serviço que autorize o início dos trabalhos caso haja créditos orçamentários empenhados, ainda que tenha sido contratada uma empresa para a execução da obra.
Certo
Errado
O valor presente acumulado do lucro imobiliário torna-se negativo no projeto A após 50 meses do primeiro desembolso financeiro a ele associado.
Certo
Errado
O custo global da construção é calculado pelo produto entre a área real da construção e o CUB, somado às despesas não incluídas no CUB.
Certo
Errado
Assumindo-se uma taxa mínima de atratividade de 30%, o projeto B não seria economicamente viável.
Certo
Errado
O status de uma obra, em termos de prazo, pode ser analisado por meio de duas curvas S, uma relacionada ao andamento do custo orçado de serviços estimados (valor planejado) e outra relacionada ao andamento do custo orçado de serviço realizado (valor agregado).
Certo
Errado
Uma obra será executada em cinco meses e as atividades estão discriminadas por percentuais de execução para cada mês, conforme cronograma físico-financeiro apresentado a seguir.
Meses | Preço da atividade | ||||||
1° | 2° | 3° | 4° | 5° | |||
Atividades | A | 20% | 20% | 40% | 20% | R$ 20.000,00 | |
B | 40% | 40% | 20% | R$ 10.000,00 | |||
C | 50% | 50% | R$ 8.000,00 | ||||
D | 20% | 20% | 20% | 20% | 20% | R$ 2.000,00 | |
O desembolso acumulado ao final do segundo mês de obra será, aproximadamente, de
R$ 4.400,00.
R$ 6.800,00.
R$ 12.400,00.
R$ 16.800,00.
R$ 32.200,00.
No gerenciamento de transporte e frotas, assinale a alternativa que somente contenha os custos fixos.
Depreciação, remuneração do capital, salário da tripulação, licenciamento, seguros.
Combustível, lavagem e lubrificação, material rodante, peças, acessórios e material de oficina.
Impostos, taxas legais, viagens e estadas, despesas com escritórios e encargos sociais.
Remuneração do capital, material rodante, viagens e estadas.
Material de oficina, depreciação, salário da tripulação, lavagem e lubrificação.
Constitui ação referente ao Projeto Executivo:
resolução de todas as interfaces entre projetistas, a partir da definição completa e detalhada de todas as tecnologias construtivas e especificações.
definição da tecnologia construtiva dos subsistemas e análise e compatibilização inicial de suas principais interfaces.
estudo geral dos sistemas prediais sobre o anteprojeto de arquitetura, compatibilizado com o anteprojeto de estrutura.
compatibilização da interface dos projetos para produção com os projetos do produto nas várias especialidades.
consolidação técnica e econômica do produto, permitindo avaliações iniciais sobre a qualidade do projeto, preço de venda e custo da obra.
Um serviço de escavação, carga e transporte de material de 1ª categoria com uma DMT de 300 m foi executado com a equipe de máquinas mostrada na tabela abaixo. Essa também apresenta a quantidade empregada e a utilização de cada equipamento.
Equipamento | Quantidade | Utilização produtiva | Utilização improdutiva |
Trator de Esteiras - (228 kW) | 1 | 1 | 0 |
Motoscraper - (246 kW) | 4 | 0,8 | 0,2 |
Motoniveladora - (93 kW) | 1 | 0,12 | 0,88 |
Sabendo que a produtividade do trator de esteiras foi de 320 m3/hora, a produtividade máxima de um motoscraper é:
64,0 m3/
100,0 m3/
102,4 m3/
128,0 m3/
192,0 m3/
Para fins orçamentários, a apropriação de serviços deve ser feita
no maior número possível de obras, na mesma região, que contenham os serviços a serem apropriados, abrangendo todo o ciclo de construção da obra ou empreendimento, excluindo-se as fases de mobilização e desmobilização, que apresentam custos específicos para cada obra.
no maior número possível de obras, na mesma região, que contenham os serviços a serem apropriados, considerando o ciclo construtivo no qual o serviço a ser apropriado esteja contido.
em um número significativo de obras com características similares, na mesma região, considerando o ciclo construtivo no qual o serviço a ser apropriado esteja contido.
no maior número possível de obras, na mesma região, que contenham os serviços a serem apropriados, abrangendo todo o ciclo de construção da obra ou empreendimento, desde a fase de mobilização até a conclusão da desmobilização.
em um número significativo de obras com características similares, na mesma região, abrangendo todo o ciclo de construção da obra ou empreendimento, excluindo-se as fases de mobilização e desmobilização, que apresentam custos específicos para cada obra.

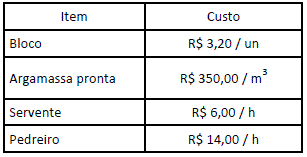

Um engenheiro observou que para executar 1 m2 de parede de 19 cm de alvenaria estrutural de bloco de concreto (19x19x39)cm c/argamassa mista de cal hidratada são consumidos: 0,8 h de pedreiro, 1,00 h de servente, 13 blocos e 0,018 m3 de argamassa pronta.
Os custos desses insumos, incluídos os encargos sociais de mão de obra, são:
Se o BDI por decisão do empreiteiro será nulo, o custo unitário total desse serviço, incluindo materiais e mão de obra, é:
R$ 6,00;
R$ 11,20;
R$ 41,60;
R$ 54,80;
R$ 65,10.
Analise a composição de custo do serviço de capina manual, muito comum na manutenção de rodovias, constante na tabela abaixo.
C3954 - CAPINA MANUAL | |||||
Preço Adotado: | Unid: m2 | ||||
Código | Descrição | Unidade | Coeficiente | Preço | Total |
EQUIPAMENTOS (C/HORÁRIO) | |||||
I0754 | MICROTRATOR C/APAR. DE GRAMA (CHP) | H | 0,001 | 16,641 | 0,0166 |
I0583 | CAMINHÃO C/CARROCERIA DE MADEIRA HP 92 (CHI) H | H | 0,0005 | 12,766 | 0,0064 |
I0704 | CAMINHÃO C/CARROCERIA DE MADEIRA HP 92 (CHP) | H | 0,0005 | 51,934 | 0,026 |
TOTAL EQUIPAMENTOS (C/HORÁRIO) | |||||
MÃO DE OBRA 0,6667 | |||||
I6815 | ENCARREGADO DE TURMA / FEITOR | H | 0,0033 | 8,32 | 0,0277 |
I2543 | SERVENTE | H | 0,0333 | 4,42 | 0,1473 |
TOTAL MÃO DE OBRA | |||||
Total Simples | |||||
Encargos | 0,2 | ||||
BDI | 25% | ||||
TOTAL GERAL | |||||
Fonte: adaptado de Tabela de custos – Versão 023 SEINFRA – Governo do Estado do Ceará
Utilizando as informações da tabela acima, pode-se afirmar corretamente que o preço adotado, por m², do serviço de capina manual é
R$ 0,47.
R$ 0,49.
R$ 0,50.
R$ 0,53.
