Questões de Concurso sobre PERT ou Estimativa dos Três Pontos



Disciplina
Assunto 1
Banca
Instituição
Cargo
Ano
Carreira
Área de formação
Escolaridade
Dificuldade

Comentários:
Professores
Alunos
Meus Comentários
Vídeo

Minhas questões:
Resolvidas
Não resolvidas
Certas
Erradas

Tipo de questão:
Certo e errado
Múltipla escolha
Incluir questões:
Anuladas
Desatualizadas

Questões:
Todas as questões

Filtro simplificado

Questões
Todas as questões

40 questões encontradas
Questões por página
20
Mais recentes

Ano: 2025
Prova: CESPE/CEBRASPE - PCDF - Gestor de Apoio - Área: Analista de Informática Banco de Dados . - 2025

O valor é o indicador final do sucesso do projeto e, portanto, só pode ser percebido após a conclusão do projeto.


C

Certo


E

Errado

Ano: 2025
Prova: CESPE/CEBRASPE - PCDF - Gestor de Apoio - Área: Analista de Informática Banco de Dados . - 2025

Inserem-se entre os domínios de desempenho de projeto: abordagem de desenvolvimento e ciclo de vida; medição; e incerteza.


C

Certo


E

Errado

Ao planejar um novo cronograma, caso adote o método de PERT (program evaluation and review technique), o gerente de projetos considerará várias incertezas e utilizará três diferentes estimativas de tempo: a otimista, a pessimista e a mais provável.


C

Certo


E

Errado

Numa abordagem de gerenciamento de projeto por rede PERT, os requisitos básicos para um bom aproveitamento da técnica são.


( ) Todas as tarefas individuais para completar um programa devem estar suficientemente claras para serem colocadas em uma rede, que inclui eventos e atividades, ou seja, segue a estrutura analítica do projeto.

( ) As redes podem ter muitos eventos, mas nunca menos de vinte.

( ) Os eventos e as atividades devem ser sequenciados na rede em um conjunto muito lógico de regras básicas que permitem a determinação dos caminhos crítico e subcrítico.

( ) As estimativas de tempo devem ser feitas para cada atividade no mínimo em cinco pontos. Otimista, Adequada, Provável, Pouco Provável e Pessimista. Os cálculos de tempo decorrido são estimados pelos atores mais familiarizados com a atividade.


Assinale a alternativa que apresenta a sequência correta de cima para baixo.


A

V - F - V - F


B

V - V - V - V


C

V - V - V - F


D

V - F - V - V

Carla está em um time de projeto e foi chamada para participar do planning poker card para a estimativa de histórias e tarefas. Carla precisa apresentar uma carta que representa uma história ou tarefa já concluída. Neste caso, Carla apresentou a carta:


A

cem;


B

interrogação;


C

zero;


D

xícara de café;


E

meio.

Em projetos de desenvolvimento de software, a escolha da técnica de mensuração de tamanho e esforço é essencial para a gestão eficiente e o planejamento adequado das atividades.


Nesse contexto, é correto afirmar que


A

o Ponto de Função oferece uma mensuração objetiva e independente do time de desenvolvimento.


B

os Story Points permitem uma melhor padronização de estimativas entre diferentes projetos e times.


C

o Ponto de Função é mais flexível, já que leva em conta o contexto subjetivo do time ao estimar o esforço.


D

os Story Points são mais adequados para contratos formais de desenvolvimento, como projetos com escopo fechado e orçamentos rígidos.


E

o Ponto de Função permite uma mensuração rápida, já que a estimativa é feita com base no esforço percebido pelo time.

Um time de futebol disputa um campeonato em que joga um número igual de partidas em seu estádio e fora de seu estádio. As probabilidades de ganhar, empatar ou perder uma partida quando joga em seu estádio são, respectivamente, 1/2, 1/5 e 3/10. As probabilidades de ganhar, empatar ou perder uma partida quando joga fora de seu estádio são, respectivamente, 1/5, 1/5 e 3/5.

Um torcedor desinformado, ao chegar em sua aula sobre inferência bayesiana, ouviu de seus amigos que o referido time havia perdido a última partida que disputou. Sem obter nenhuma informação adicional, o torcedor resolveu calcular as probabilidades (a posteriori) de o time haver jogado a última partida em seu estádio ou fora de seu estádio.


As probabilidades calculadas corretamente pelo torcedor foram, respectivamente,


A

1/5 e 4/5.


B

2/5 e 3/5.


C

1/7 e 6/7.


D

3/7 e 4/7.


E

1/3 e 2/3.

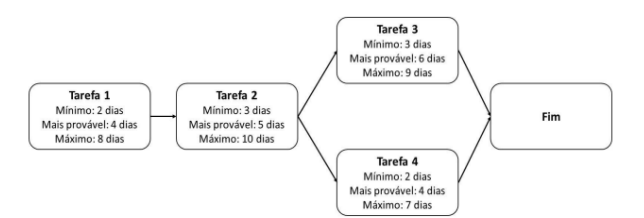

Observe o cronograma a seguir.


Imagem associada para resolução da questão


Disponível em: <https://www.verriveritatis.com.br/ProximosCursos/GERENCIANDO-AS-ESTIMATIVAS-DE-PRAZO-DE-FORMA-CIENTIFICA.pdf> . Acesso em: mar. 2024.


Uma vez que as estimativas de duração são, como o próprio nome diz, estimativas, e dificilmente a tarefa terminará exatamente neste tempo, uma alternativa mais precisa é fazer a estimativa utilizando 3 pontos, com durações mínimas, mais prováveis, e máximas. No gráfico abaixo, obtido a partir do cronograma apresentado, a curva representa a probabilidade de término do projeto em um determinado período de tempo (em dias).

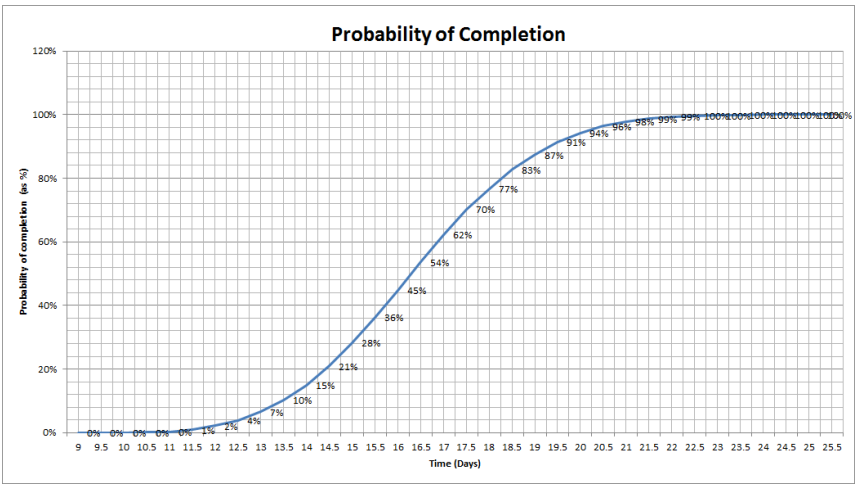

Imagem associada para resolução da questão


Disponível em: <https://www.verriveritatis.com.br/ProximosCursos/GERENCIANDO-AS-ESTIMATIVAS-DE-PRAZO-DE-FORMA-CIENTIFICA.pdf> . Acesso em: mar. 2024.


O método utilizado para elaboração do gráfico e a informação extraída deste, no âmbito da Gerência dos Riscos do Projeto do PMBOK, são respectivamente:


A

Caminho Crítico; há 28% de chance de o projeto durar mais de 15 dias.


B

Simulação de Monte Carlo; há 72% de chance de o projeto durar mais de 15 dias.


C

Caminho Crítico; há 72% de chance de o projeto durar mais de 15 dias.


D

Simulação de Monte Carlo; há 28% de chance de o projeto durar mais de 15 dias.

A prefeitura está desenvolvendo um novo sistema de informações para gerenciar suas operações internas envolvendo a integração de diversas funcionalidades criticas. A equipe de projeto precisa estimar a duração e o custo das atividades do projeto para garantir a alocação adequada de recursos e o cumprimento dos prazos. O gerente do projeto decidiu utilizar um método de estimativa descrito no PMBOK 7a edição que avalia a duração ou o custo do projeto com base em dados históricos de um projeto semelhante. Trata-se do método conhecido como


A

estimativa paramétrica.


B

agrupamento de afinidades.


C

estimativa análoga.


D

ponto de função.


E

estimativa multiponto.

Embora diversas técnicas sejam empregadas na estimativa de trabalho de um projeto, destacam-se duas abordagens principais: Top Down e Bottom Up. Uma das vantagens mais significativas associadas à abordagem Top Down é


A

a facilidade do uso em cenários em que o cliente não consegue definir bem os requisitos do software.


B

a simplicidade, uma vez que resulta em metas orçamentais em termos de custo, duração ou esforço.


C

a estimativa de orçamento relacionada às modificações não programadas no escopo do software.


D

a suposição sobre os custos totais que podem antecipar possíveis alterações futuras no software.

Um gerente de projeto criou um plano com todas as atividades necessárias para entregar um produto. A partir desse plano de projeto, criou uma rede para o método PERT/ CPM e a descreveu na forma da Tabela a seguir, onde as atividades são identificadas apenas por letras:


Id

Duração

Predecessores

G

4


H

4

G

J

8

G

K

5

H

L

3

J

M

2

H,L

P

7

K,M

Q

3

M

S

2

P,Q


Preocupado com a finalização do projeto no prazo mínimo, qual caminho crítico o gerente de projeto encontrou?


A

G,H,K,M,P,S


B

G,H,L,M,P,S


C

G,J,K,M,P,S


D

G,J,L,M,P,S


E

G,J,L,M,Q,S

Utilizando o guia PMBOK, um profissional de tecnologia da informação optou pela estimativa de três pontos para estimar as durações das atividades de um projeto. Por meio da análise PERT, ele calculou o tempo esperado de cada atividade (tE), usando uma média ponderada das estimativas de tempo mais provável (tM), tempo otimista (tO) e tempo pessimista (tP).


Com base nesse caso hipotético, assinale a alternativa que apresenta a fórmula correta.


A

tE = (tO + 2tM + 4tP) / 7


B

tE = (tO + 2tM + 3tP) / 6


C

tE = (tO + 6tM + tP) / 8


D

tE = (tO + 4tM + tP) / 6


E

tE = (tO + 2tM + tP) / 4

Dentro do conceito de gerenciamento de projetos, qual das alternativas a seguir descreve o método de PERT para estimativa de custo de um projeto?


A

O cálculo é feito por atividade, definindo a estimativa mais otimista, mais provável e mais pessimista, sendo que o peso é dado pelo Gerente de Projetos dependendo do projeto.


B

É chamado um especialista que irá definir, com baixa margem de erro, as estimativas mais prováveis para cada atividade do projeto.


C

A estimativa é realizada por comparação com outros projetos.


D

Considera-se no cálculo das atividades do projeto as estimativas otimista, mais provável e pessimista, dando um peso 4 ao mais provável, somando esses 3 valores e dividindo por 6.


E

Em reunião, os analistas dos projeto colocam em um papel as estimativas de cada atividade e a média entre o menor valor e o maior valor é definida como estimativa provável.

Analise as seguintes definições sobre as estimativas utilizadas na Técnica de Revisão e Avaliação de Programa (PERT), para definir uma faixa aproximada para o custo de uma atividade.


I. “Mais provável” (CM): os custos da atividade são baseados em um esforço de avaliação realista para o trabalho necessário e quaisquer outros gastos previstos.

II. “Otimista” (CO): os custos da atividade são baseados na análise do melhor cenário para a atividade.

III. “Pessimista” (CP): os custos da atividade são o dobro dos que foram calculados na análise otimista.


Assinale a alternativa CORRETA:


A

A afirmativa III está errada e as afirmativas I, II estão corretas.


B

A afirmativa II está errada e as afirmativas I, III estão corretas.


C

A afirmativa I está errada e as afirmativas II, III estão corretas.


D

As afirmativas I, II e III estão corretas.

A estimativa de duração das atividades de um projeto está sujeita a incertezas e riscos. A técnica de revisão e avaliação de programa (PERT), utilizada para definir uma faixa aproximada de tempo para determinada atividade, é calculada utilizando-se uma média aritmética simples de três estimativas: uma mais provável, uma otimista e uma pessimista.


C
Certo

E
Errado
Ao se fazer o Planejamento de um software é necessário, entre outros fatores, de cronogramas ou mais precisamente, de métodos de determinação de cronogramas. Entre os métodos mais utilizados em um Planejamento, destacam-se:

A
PERT – Program Evaluation and Review Technique e CPM – Critical Path Method

B
CRM – Customer Relationship Management e UML

C
PERT e UML

D
CPM – Cronogam Program Method e CRM

E
CPM e UML

O gerente de um projeto foi informado, por sua equipe, que uma determinada atividade de caminho crítico apresenta um valor esperado de 38 dias e existe cerca de 95,44% de chance de a mesma ser concluída entre 30 e 46 dias. Sabendo-se que foi utilizado PERT para as estimativas apresentadas, qual das opções a seguir apresenta, em dias, uma possível configuração para as estimativas otimista, mais provável e pessimista, respectivamente, para esta atividade?


A

20, 39 e 52


B

22, 39 e 50


C

22, 40 e 46


D

24, 40 e 44


E

25, 40 e 43

No Gerenciamento de um Projeto de Software, a Análise de um diagrama de PERT pode levar o gestor a concluir que o Caminho Crítico


A
é formado pela atividade de maior custo para o projeto.

B
é formado pela atividade de maior duração para o projeto.

C
é formado pelo conjunto de atividades seqüencialmente dependentes que duram menos tempo em comparação com outros possíveis conjuntos de atividades seqüencialmente dependentes do projeto.

D
representa o tempo mínimo de duração do projeto.

E
representa o somatório das durações das atividades que iniciam o projeto.

Na determinação de cronogramas utilizando os modelos PERT e CPM, o caminho crítico representa


A
a estimativa de tempo mais provável para o conjunto de tarefas do projeto.

B
o término mais breve da cada tarefa do projeto.

C
os limites de tempo que definem o início e o término da cada tarefa.

D
uma cadeia de tarefas que determina a duração do projeto.

E
uma rede de todas as tarefas desde o começo até o final de um projeto.

1
